Хід будівництва
04/12/23
Хід будівництва за листопад 2023 року
LUCKY LAND від DIM активно будується.
Ділимось свіжими новинами з будмайданчика за листопад:
Будинок №3, секція 1:

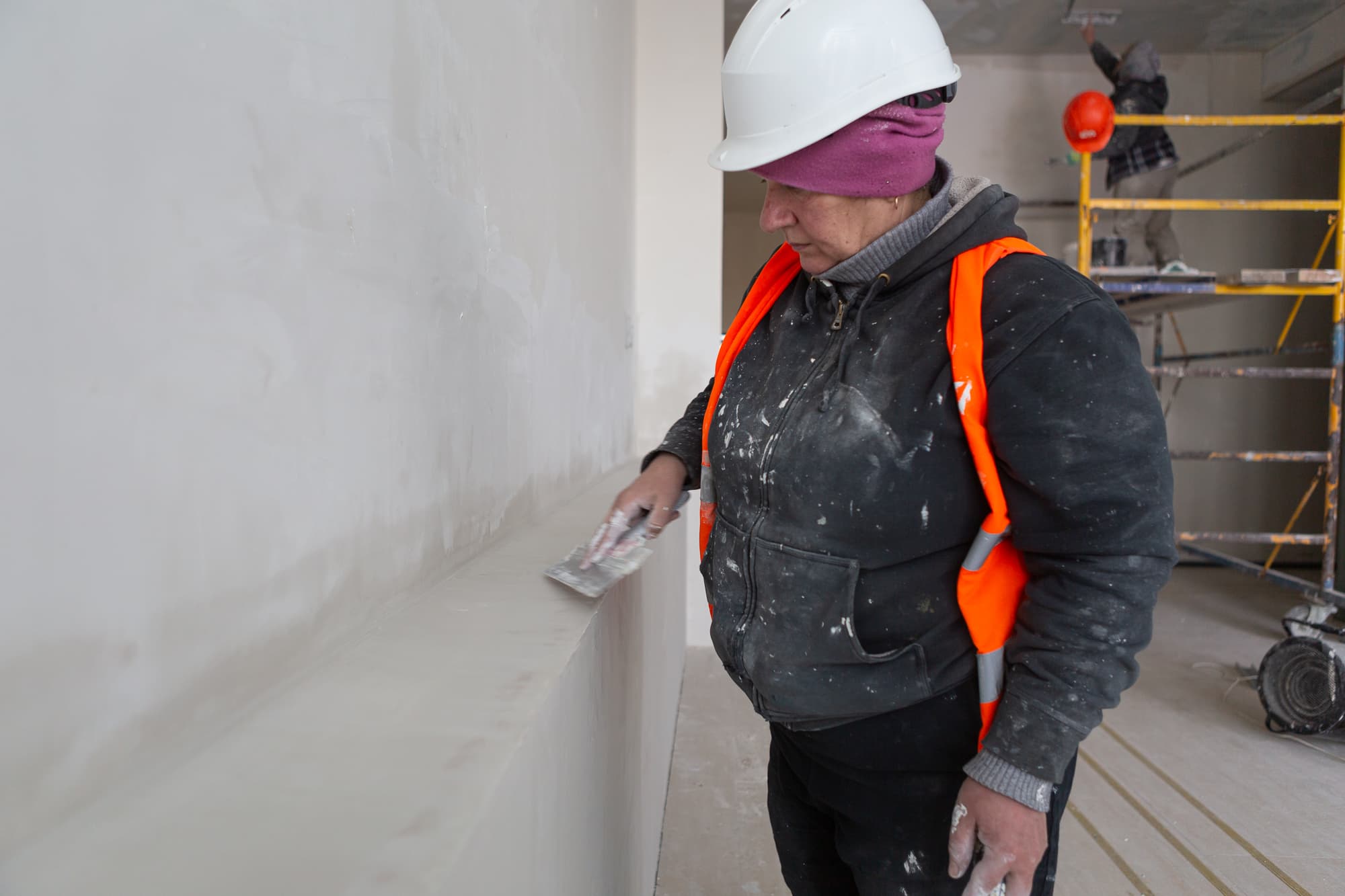

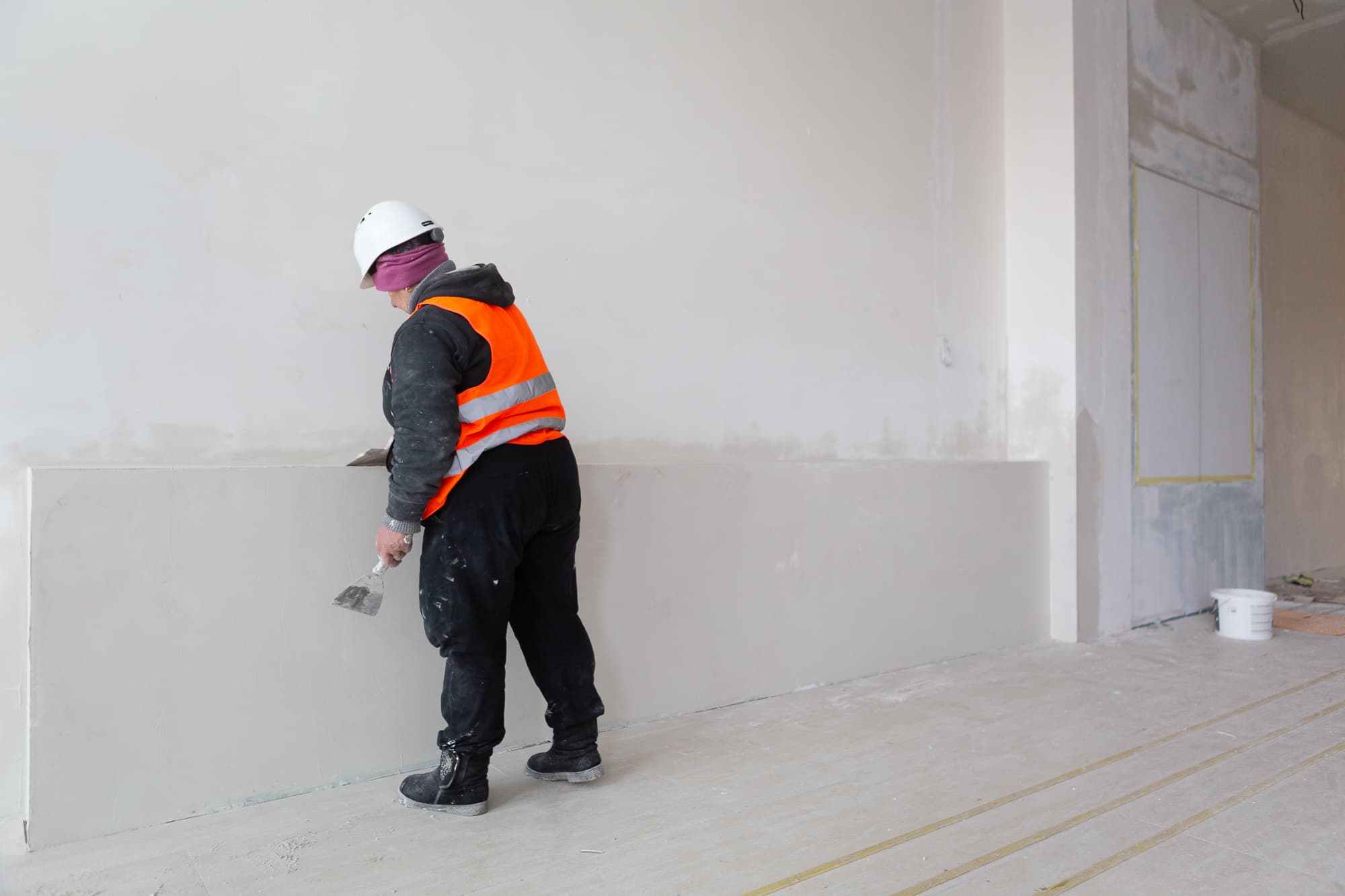

- влаштування опорядження підвальних приміщень;
- влаштування опорядження вхідної групи;
- влаштування опорядження місць загального користування;
- влаштування пусконалагоджувальних робіт систем вентиляції та димовидалення;
- влаштування пусконалагоджувальних робіт систем протипожежного сповіщення;
- влаштування пусконалагоджувальних робіт систем сплінкерного пожежогасіння;
- влаштування систем контролю доступу.
Будинок №3, секція 2:
- влаштування опорядження підвальних приміщень;
- влаштування пусконалагоджувальних робіт систем вентиляції та димовидалення;
- влаштування пусконалагоджувальних робіт систем протипожежного сповіщення;
- влаштування опорядження місць загального користування;
- влаштування опорядження вхідної групи;
- влаштування систем контролю доступу.
Будинок №3, секція 3:
- влаштування опорядження підвальних приміщень;
- влаштування пусконалагоджувальних робіт систем вентиляції та димовидалення;
- влаштування пусконалагоджувальних робіт систем протипожежного сповіщення;
- влаштування опорядження місць загального користування;
- влаштування опорядження вхідної групи;
- влаштування систем контролю доступу.
Благоустрій, будинок №3:

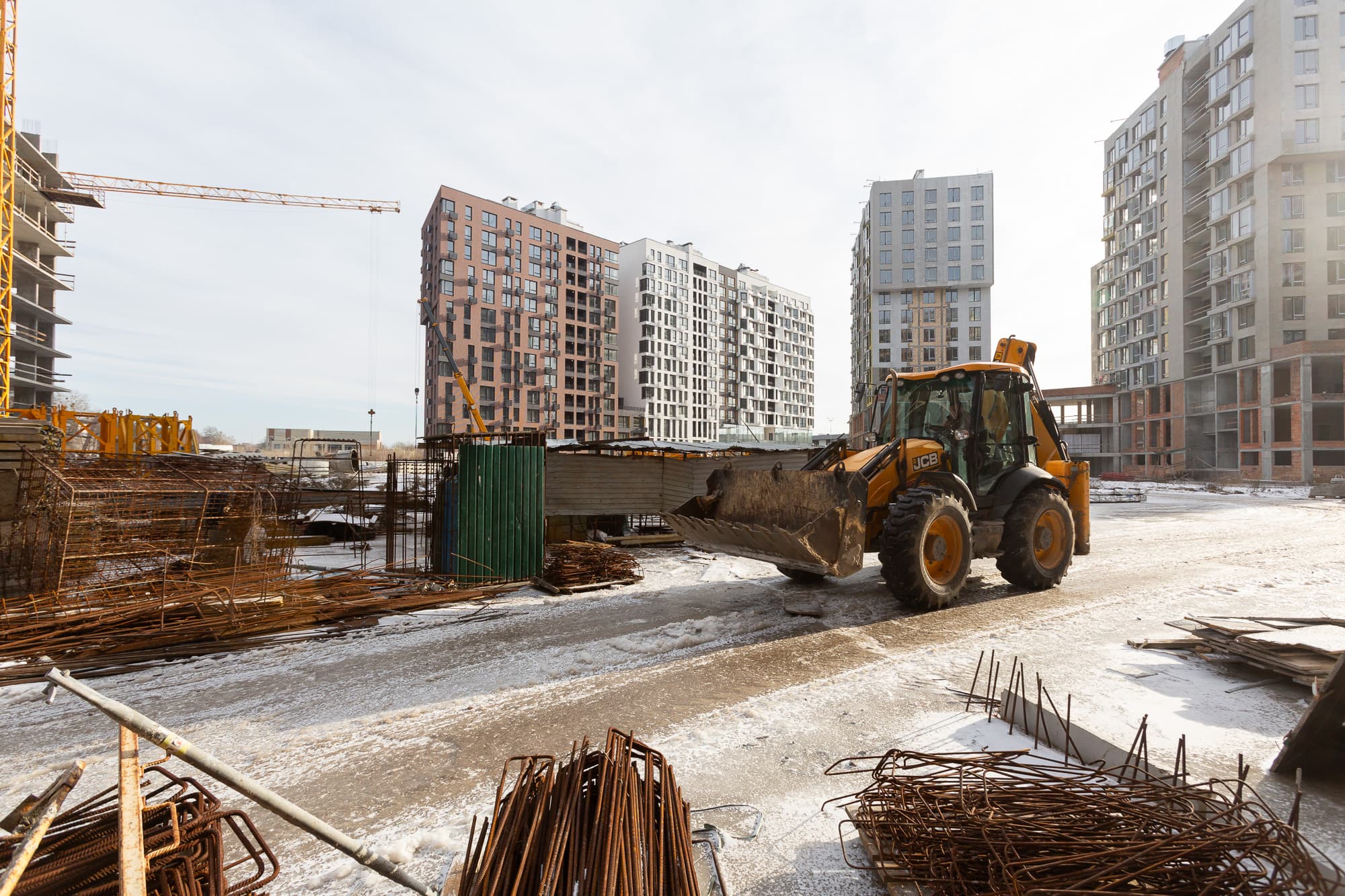

- продовжуються роботи з влаштування благоустрою вздовж будинку №3;
- влаштування паркана;

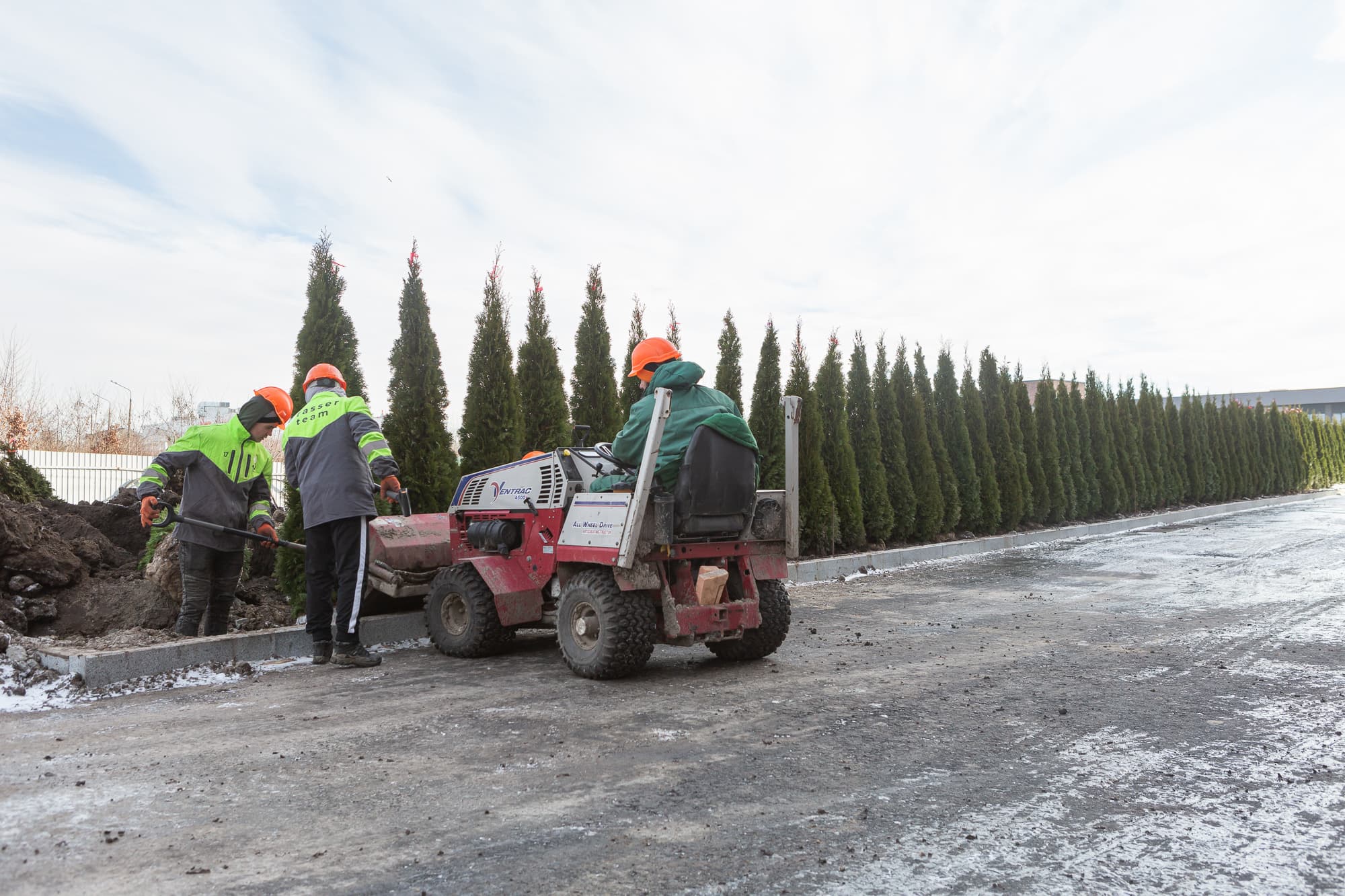

- продовжуються роботи з озеленення території;

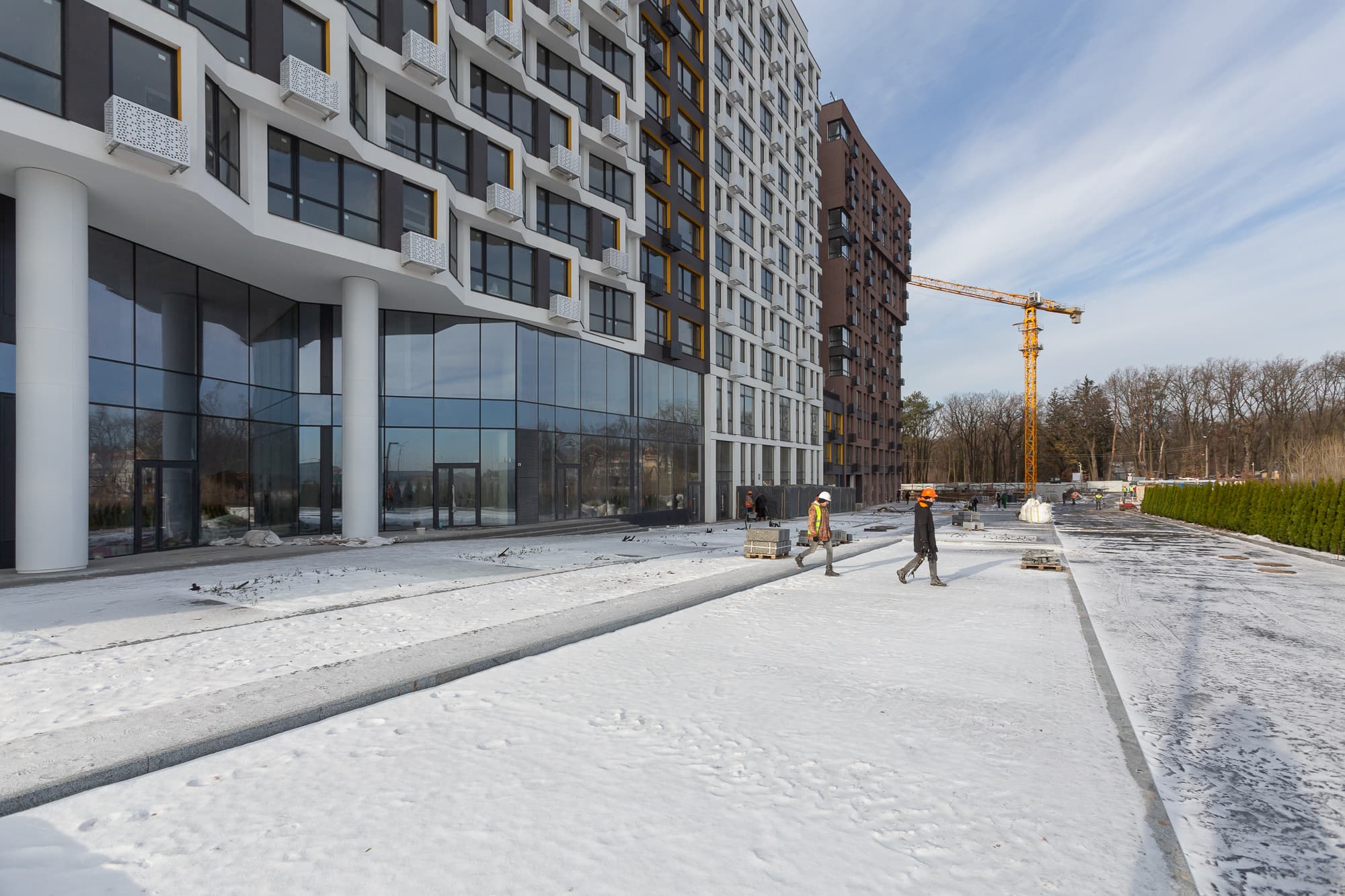

- укладено чорновий шар асфальтобетонного покриття.

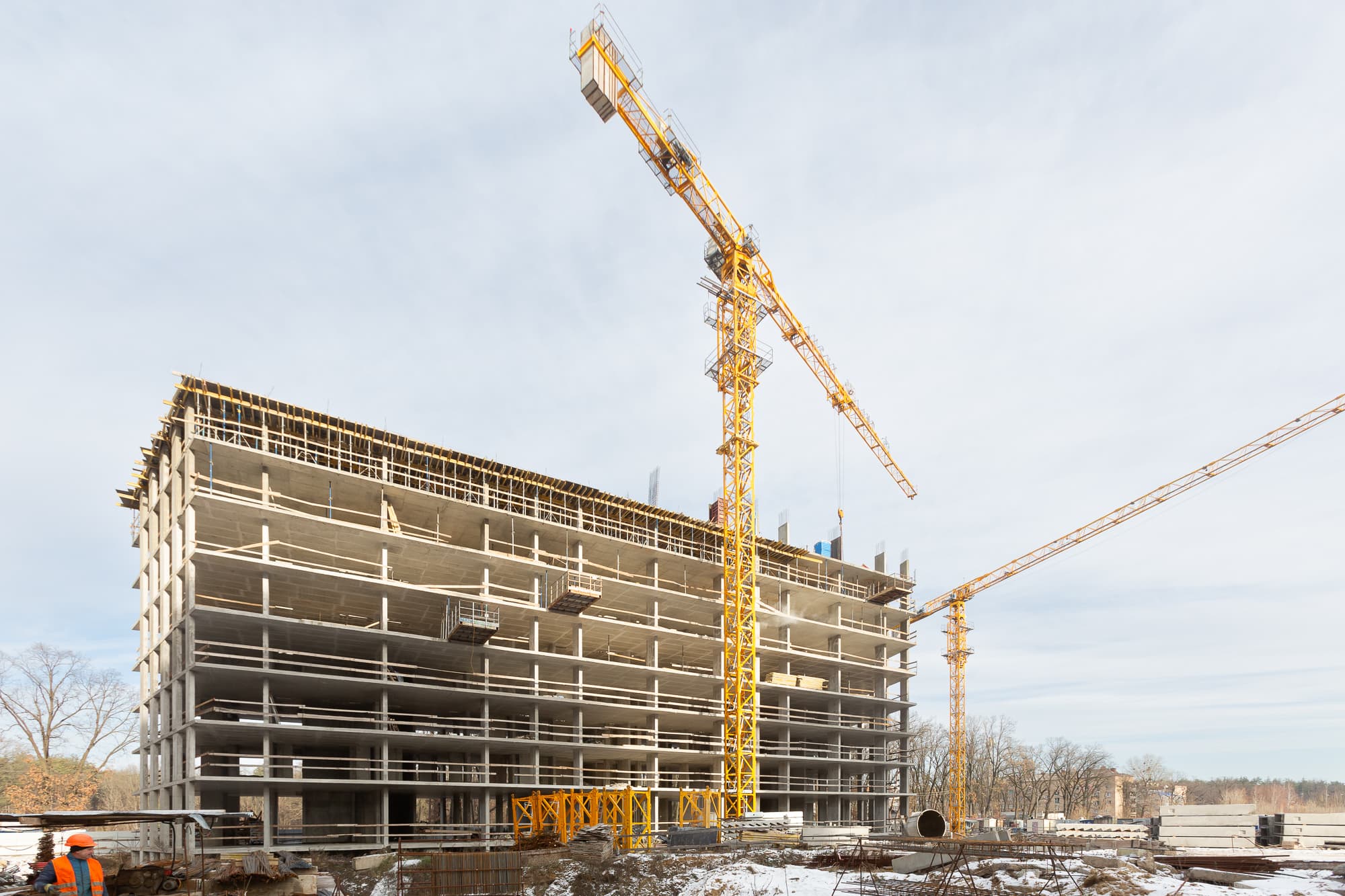

Будинок №4, секція 1:
- монтаж стояків К1, К2 та стояків дренажу кондиціонерів;
- влаштування поквартирної розводки систем водопостачання;

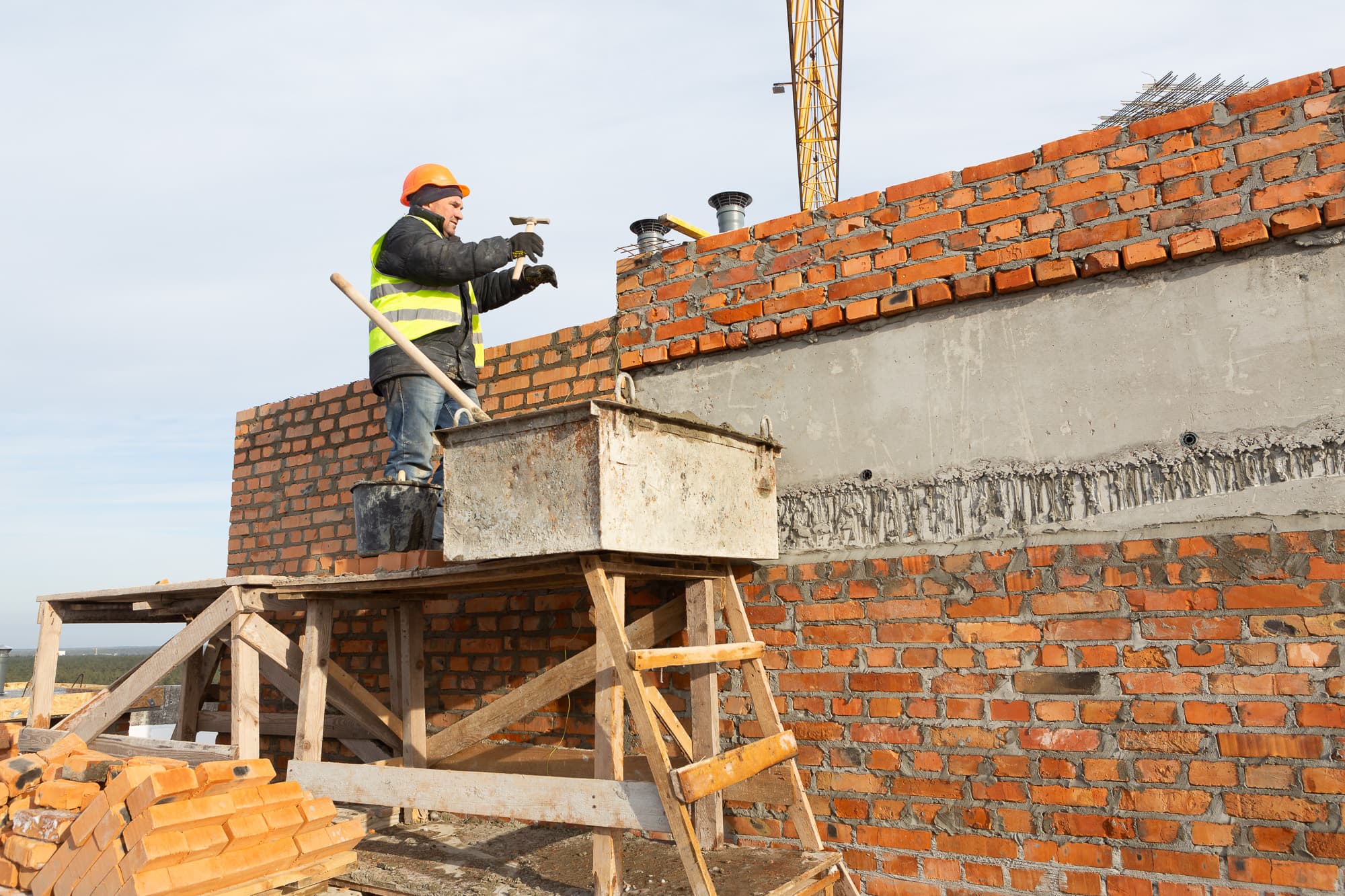

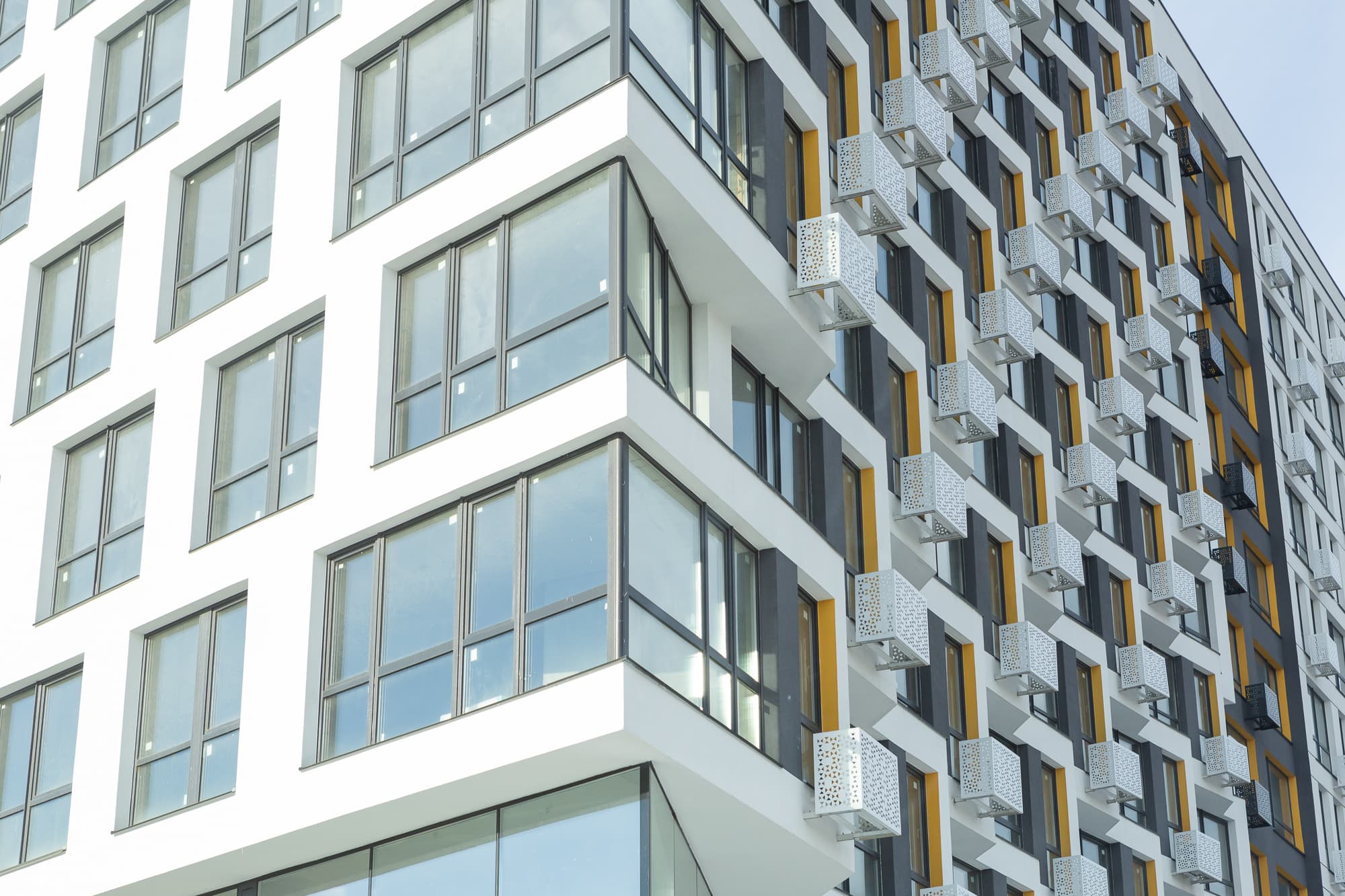

- влаштування опорядження фасадів;
- влаштування стояків та поквартирна розводка систем ЕО;
- виконуються роботи з влаштування оздоблення технічних надбудов та вентиляційних шахт на покрівлі;
- монтаж ліфтового обладнання.
Будинок №4, секція 2:
- монтаж стояків К1, К2 та стояків дренажу кондиціонерів;
- влаштування опорядження фасадів;
- виконуються роботи з влаштування оздоблення технічних надбудов та вентиляційних шахт на покрівлі;
- монтаж ліфтового обладнання.
Будинок №4, секція 3:
- влаштування опорядження фасадів;
- виконуються роботи з влаштування оздоблення технічних надбудов та вентиляційних шахт на покрівлі;
- монтаж ліфтового обладнання.
Будинок №4, зовнішні мережі:
- влаштування зовнішніх мереж В1, К1, К2;
- врізка систем В1 до міської мережі водопостачання.
Будинок №5, секція 1:

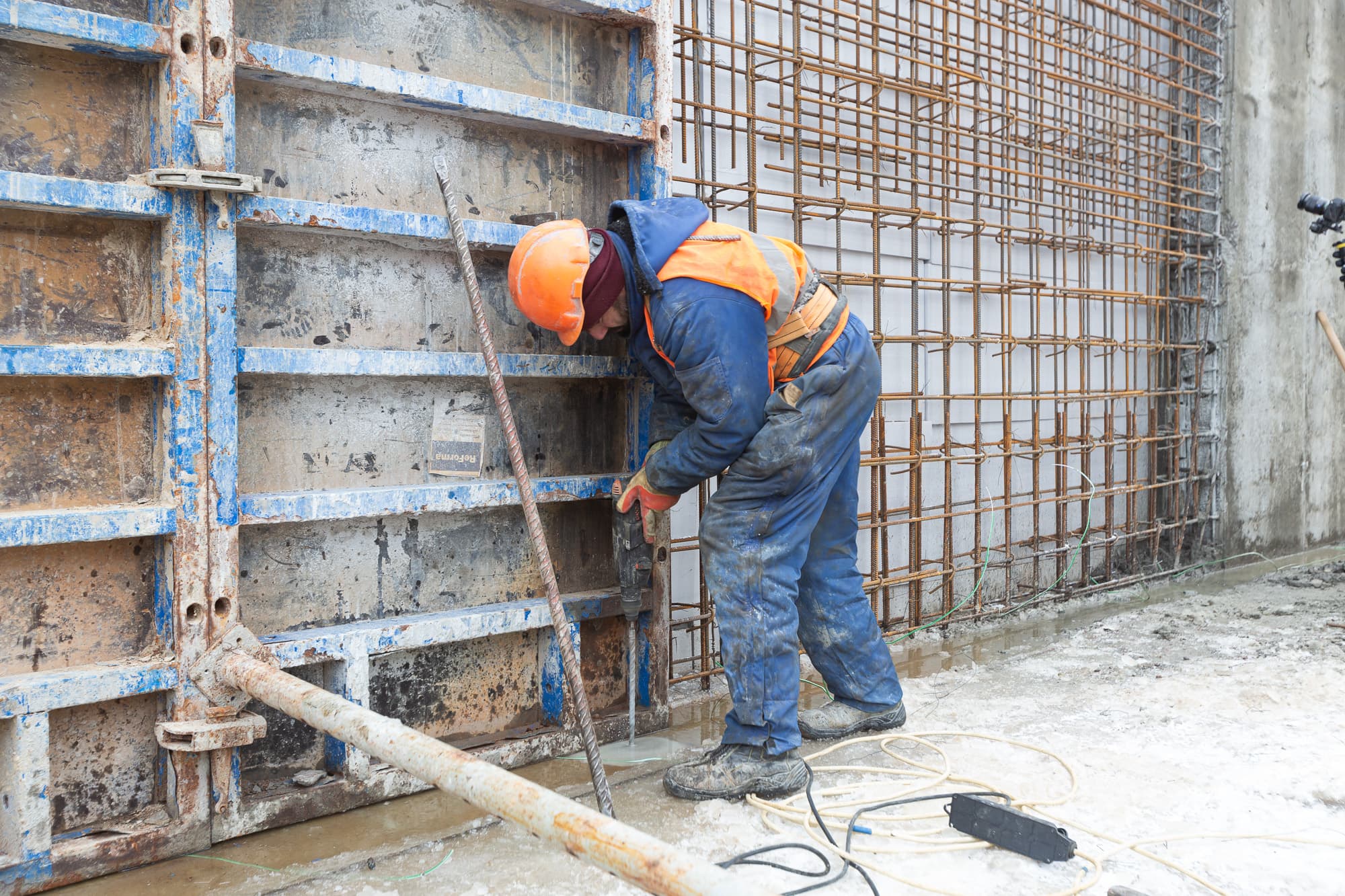

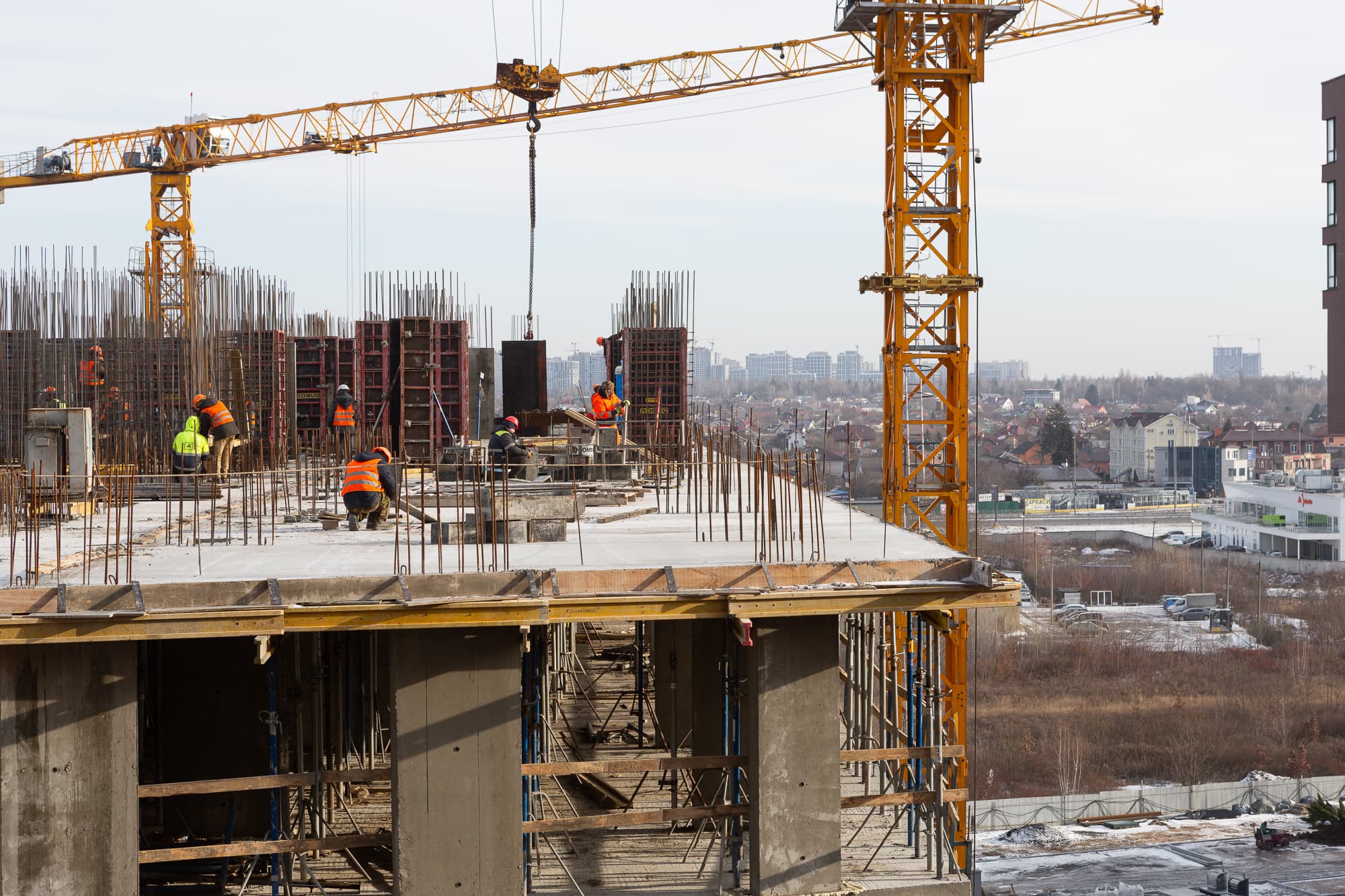

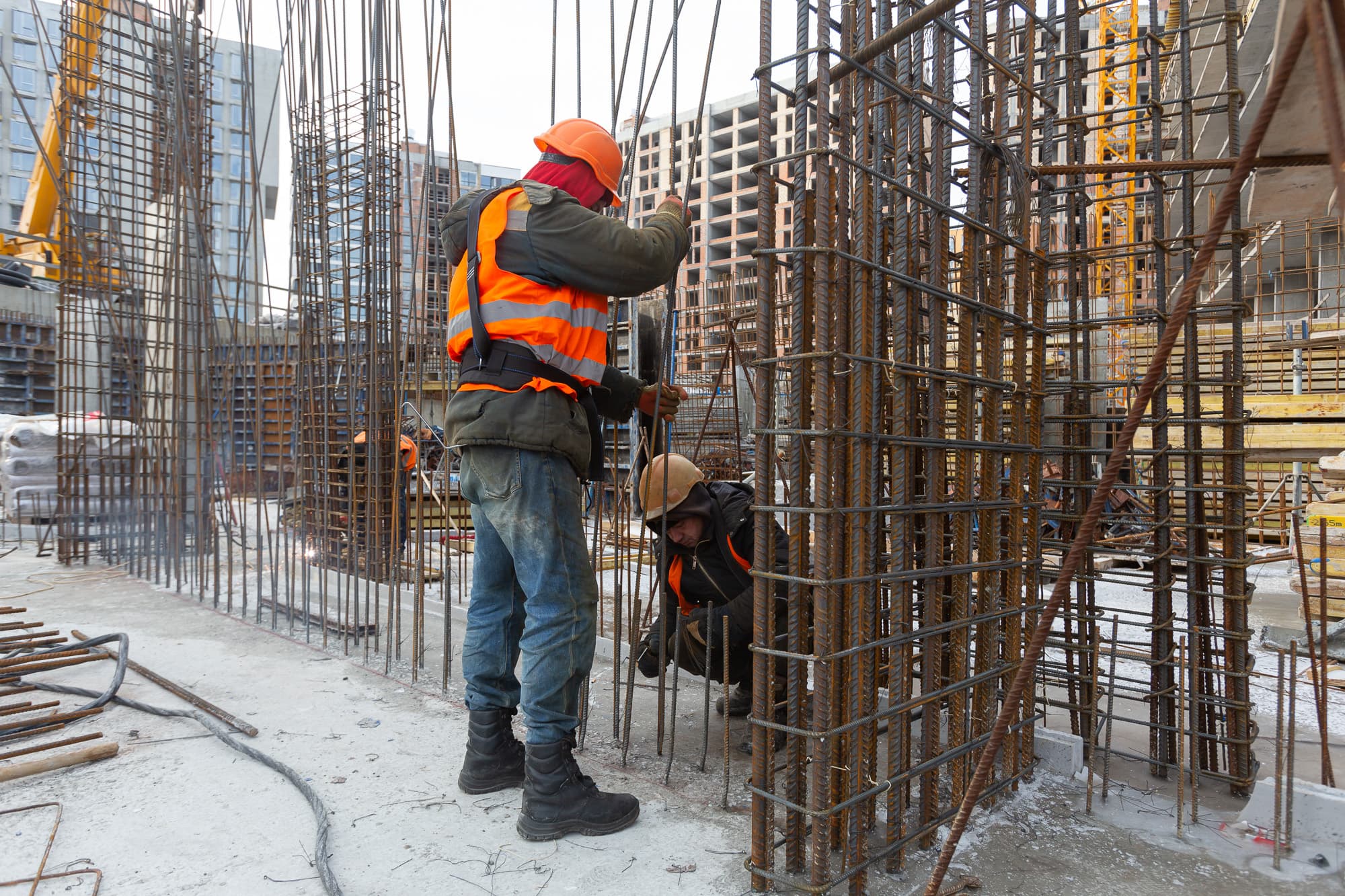

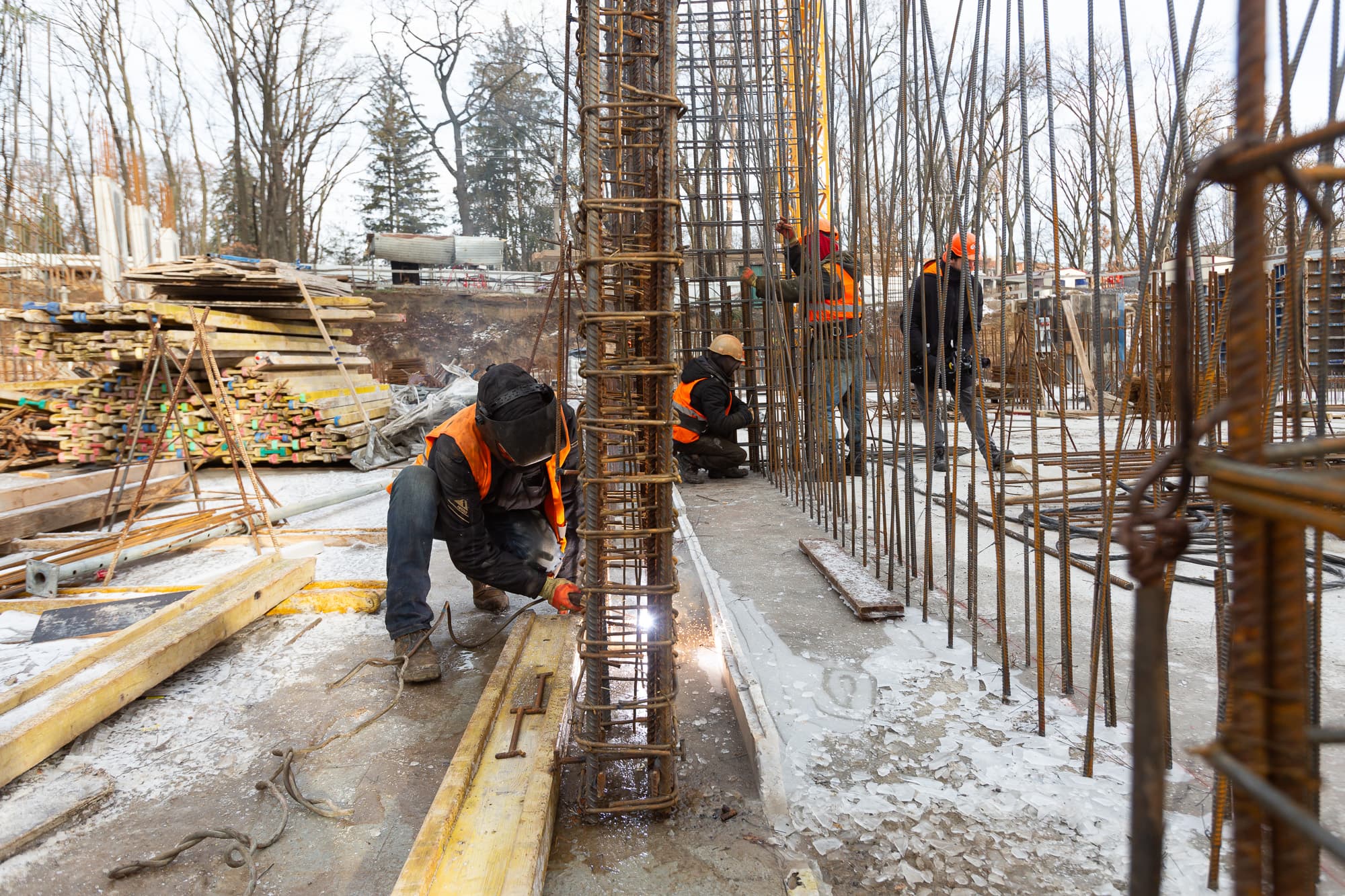

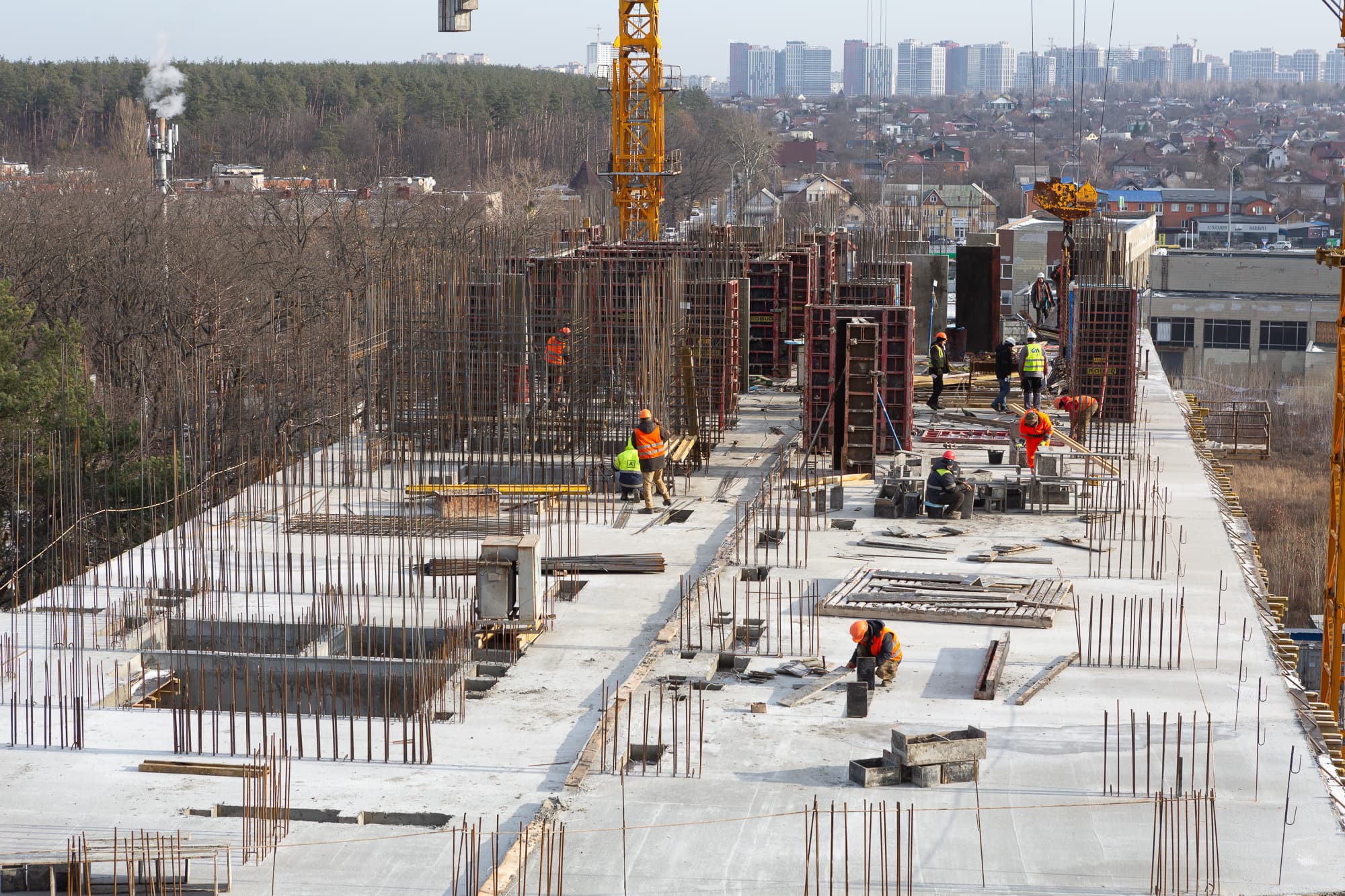

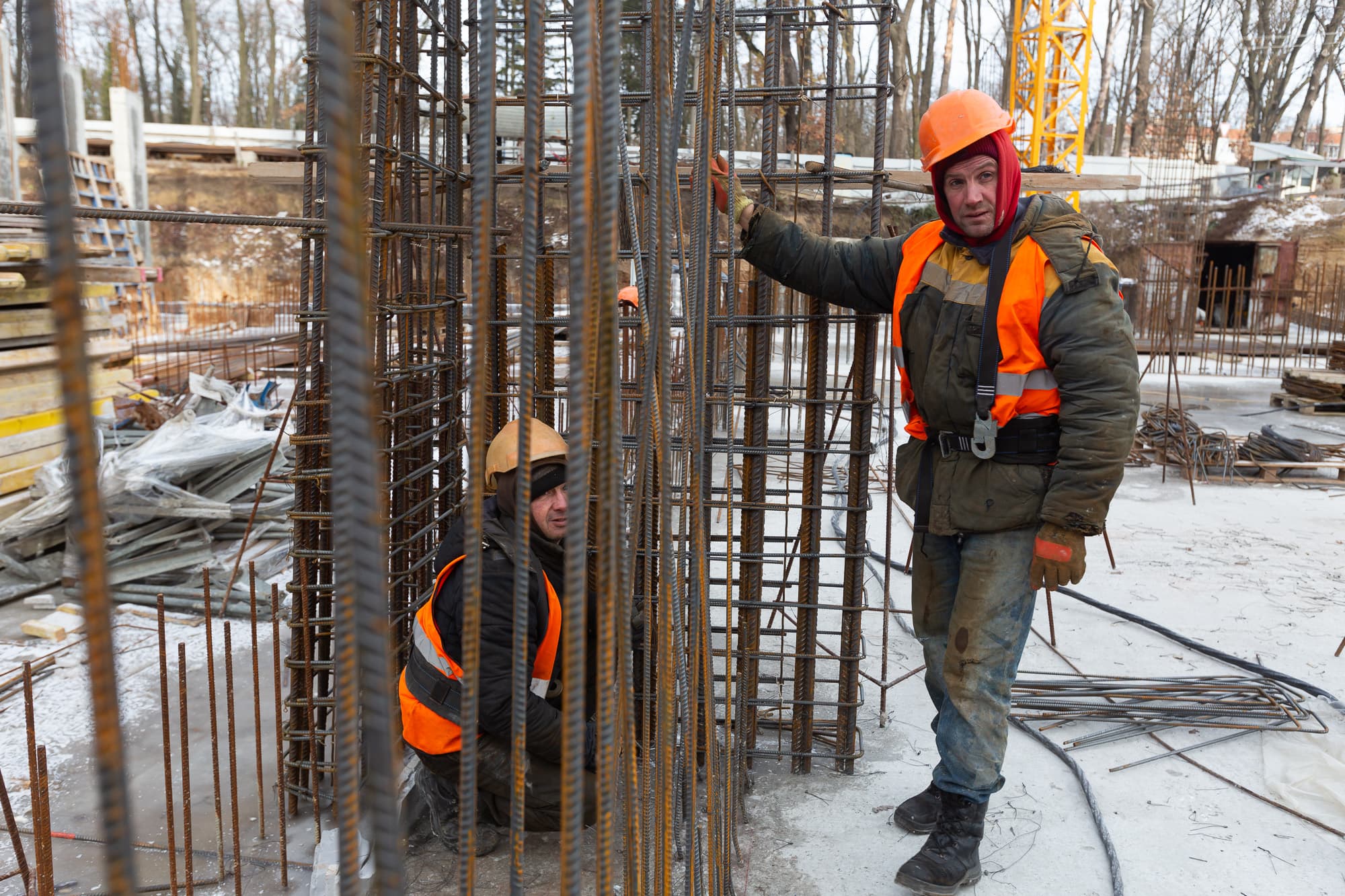

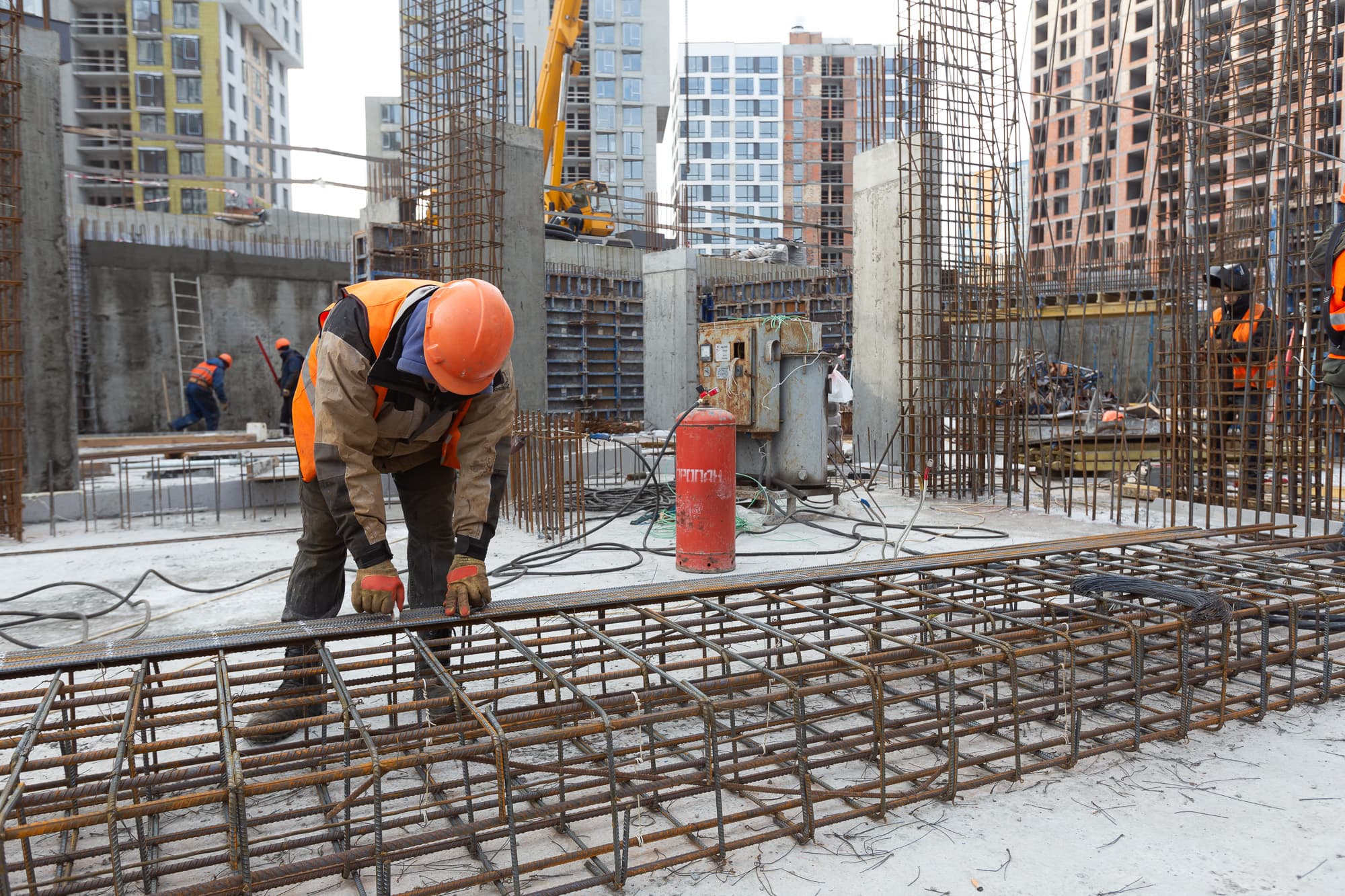

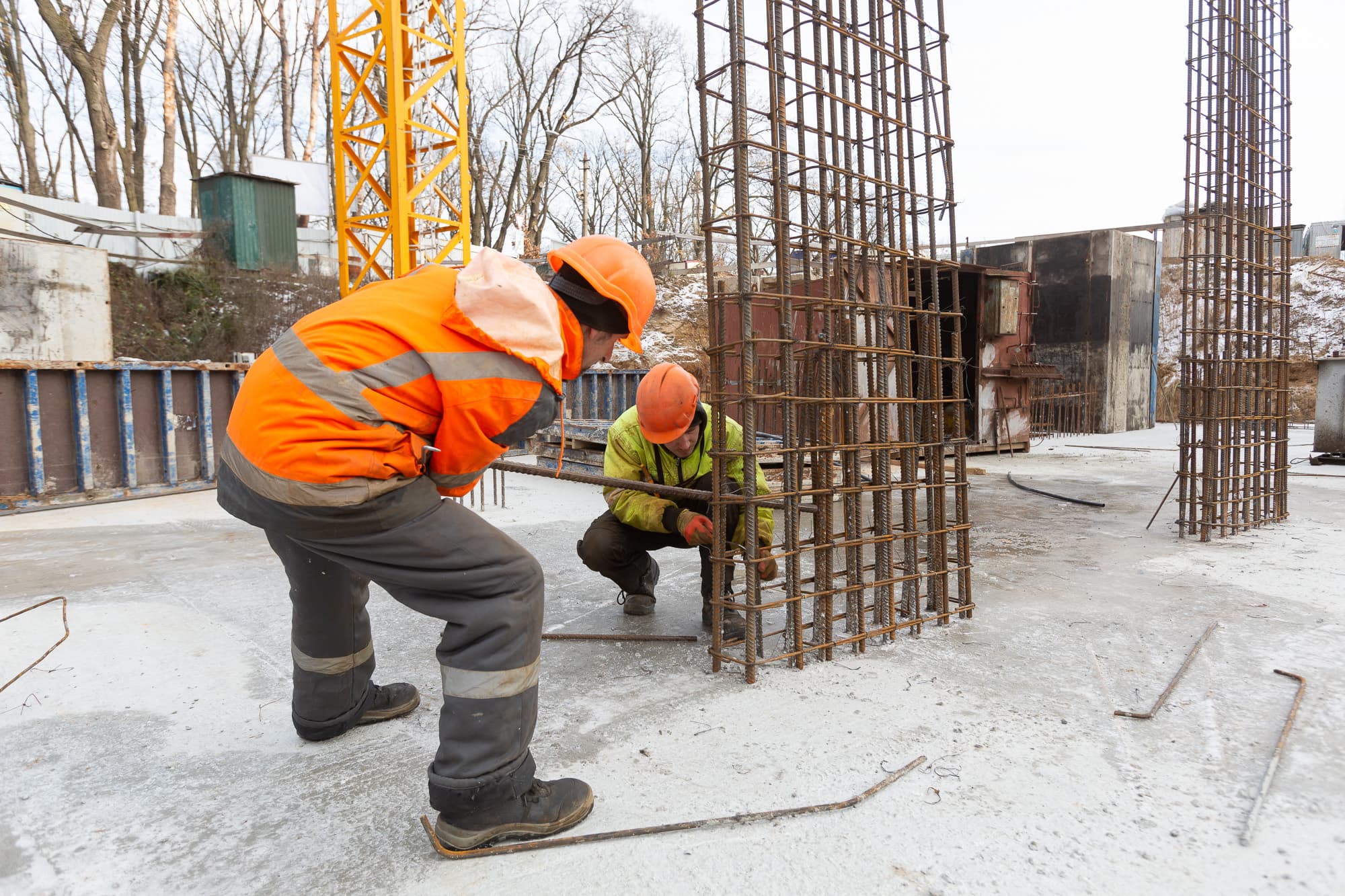

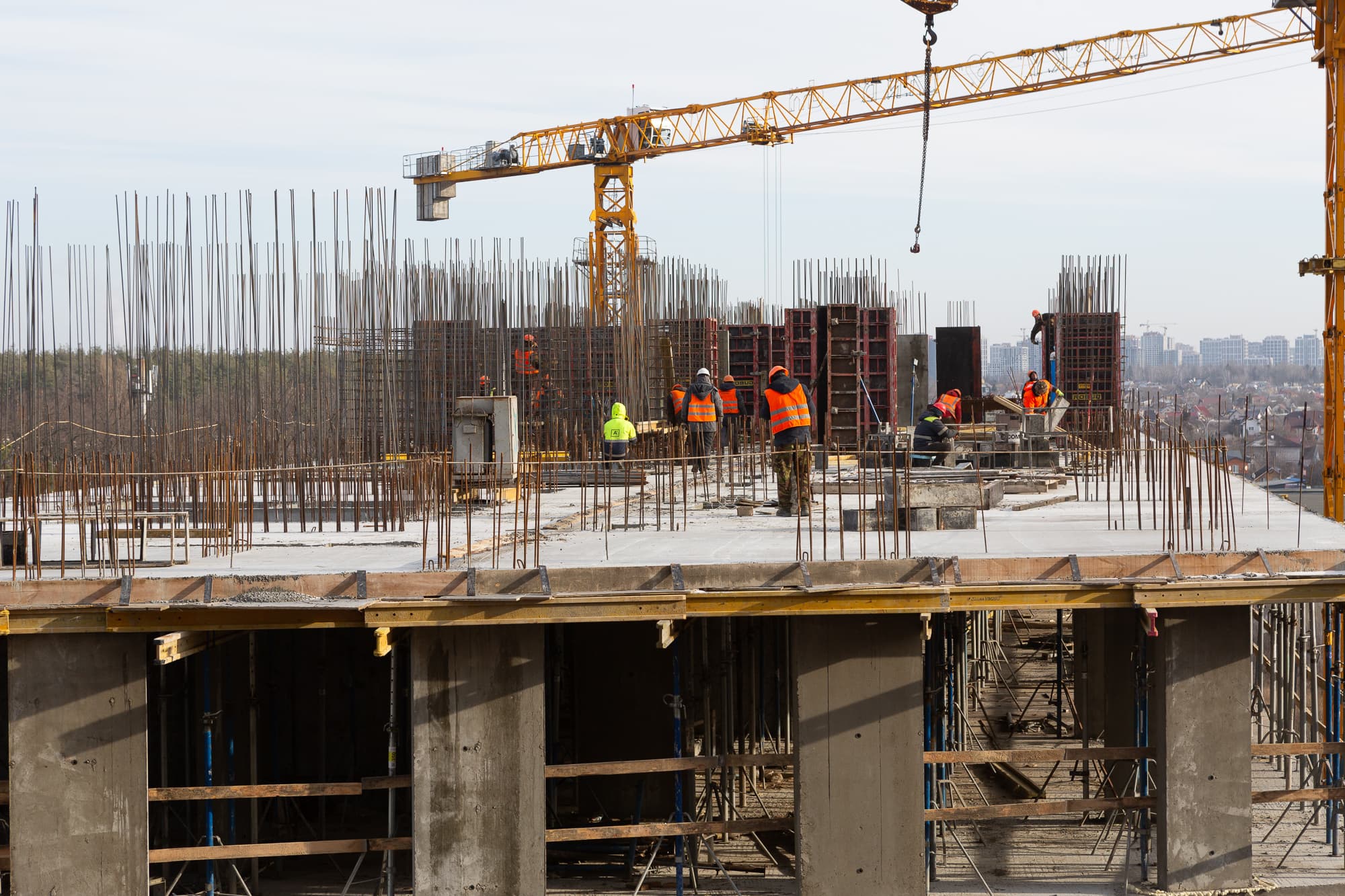

- влаштування вертикальних елементів 8-го поверху;
- продовжуються роботи з влаштування плити перекриття 8-го поверху;
- влаштування вертикальних елементів 9-го поверху;
- монтаж вентиляційних блоків та сходових маршів.
Будинок №5, секція 2:
- влаштування плити перекриття 8-го поверху;
- влаштування вертикальних елементів 9-го поверху.
Будинок №5, секція 3:

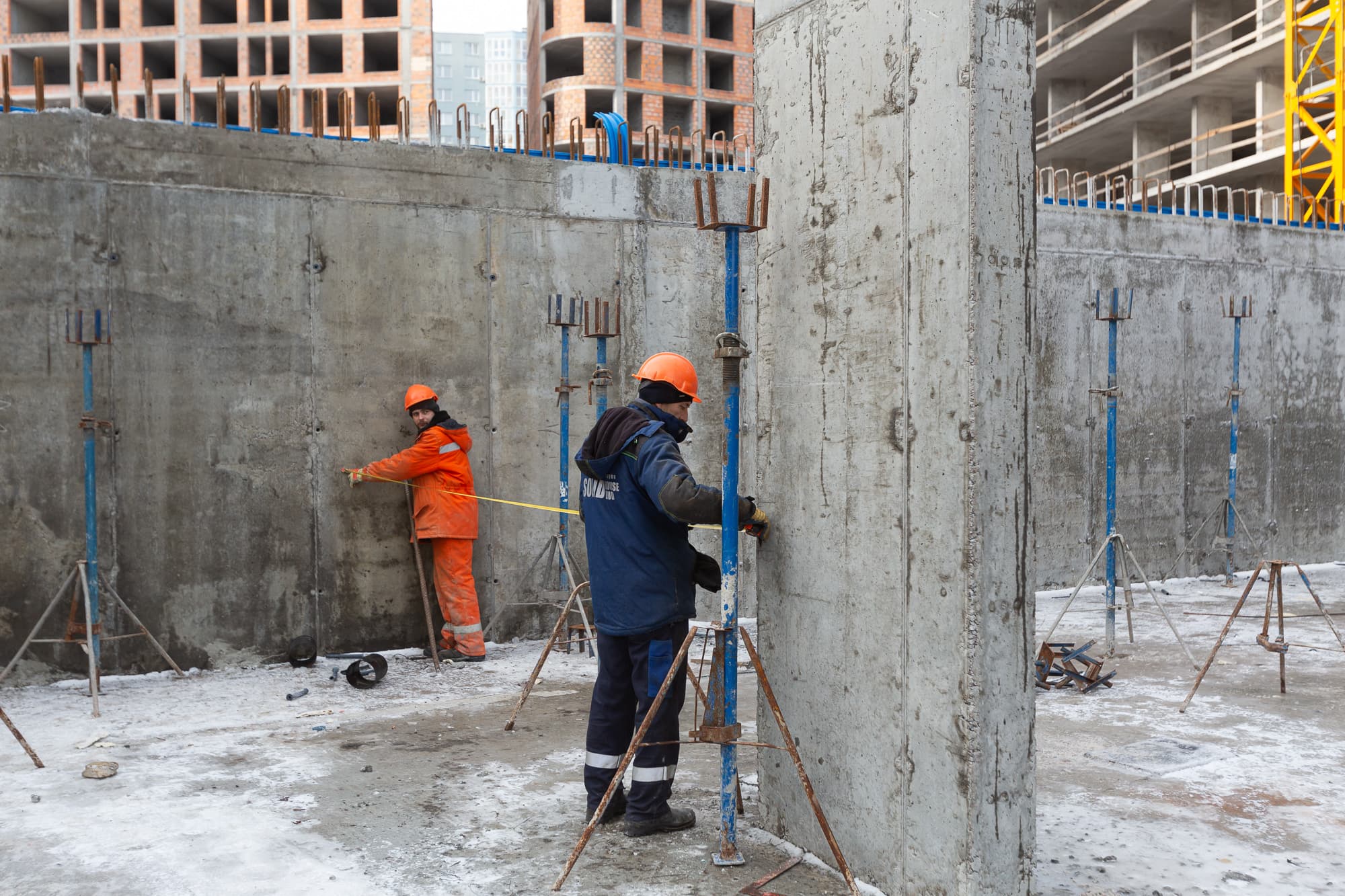

- влаштування монолітних стін, пілонів підземної частини.
Будинок №5, паркінг:

- влаштування вертикальних елементів паркінгу та гідроізоляції.
Будинок №6, секція 1:
- влаштування технічних надбудов на покрівлі;
- влаштування гідроізоляції покрівлі;
- монтаж вентиляторів систем димовидалення.
