Ход строительства
03/07/25

Ход строительства за июнь 2025 года

Делимся свежими новостями со стройплощадки на июнь:

Дом №3, парковка:

  • продолжаются работы по устройству полимерного покрытия пола парковки - 90%.

Дом №3, благоустройство:

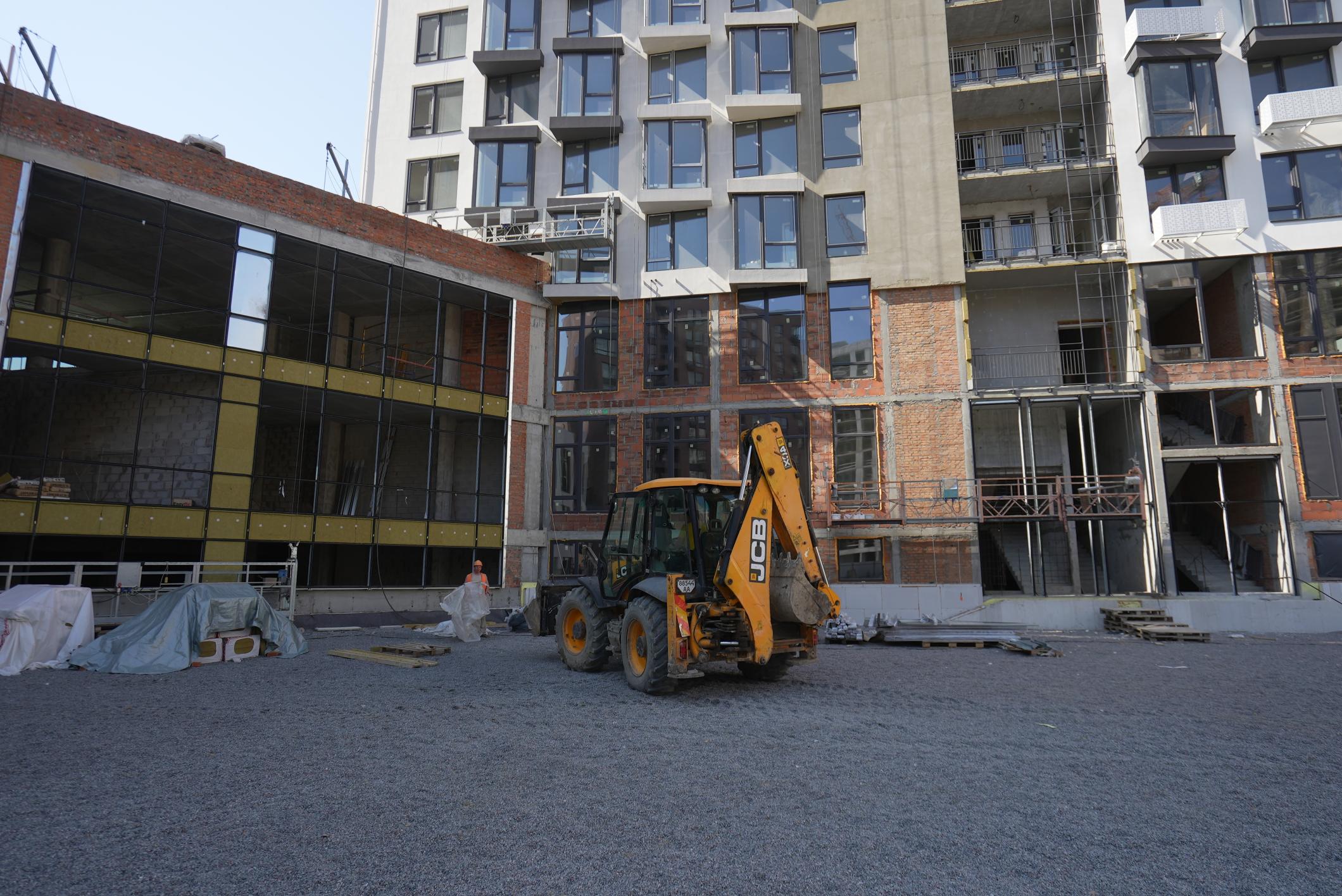

  • продолжаются работы по благоустройству внутреннего двора - 70%.

Дом №4:

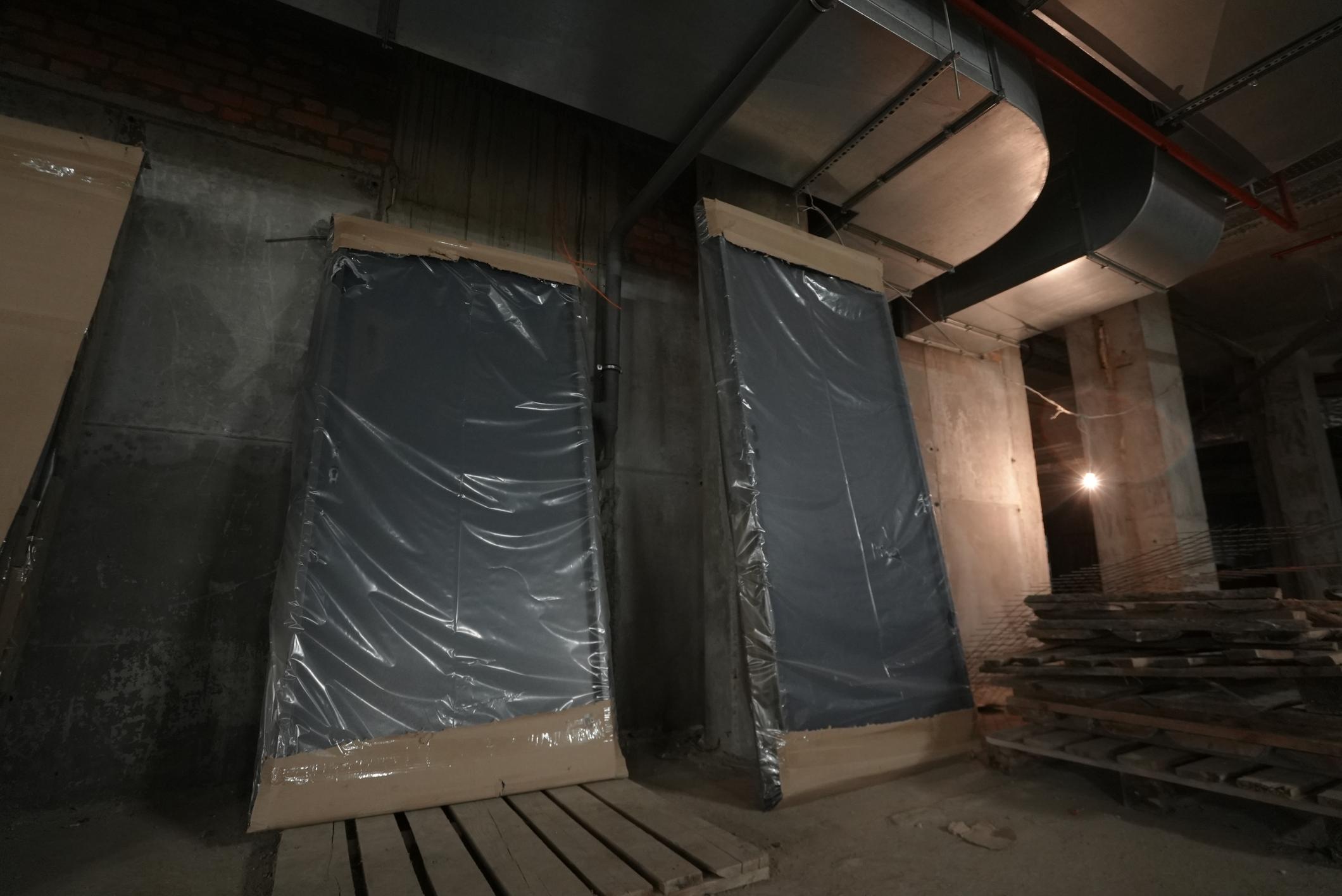

  • устройство систем дымоудаления и вентиляции парковки - 80%;

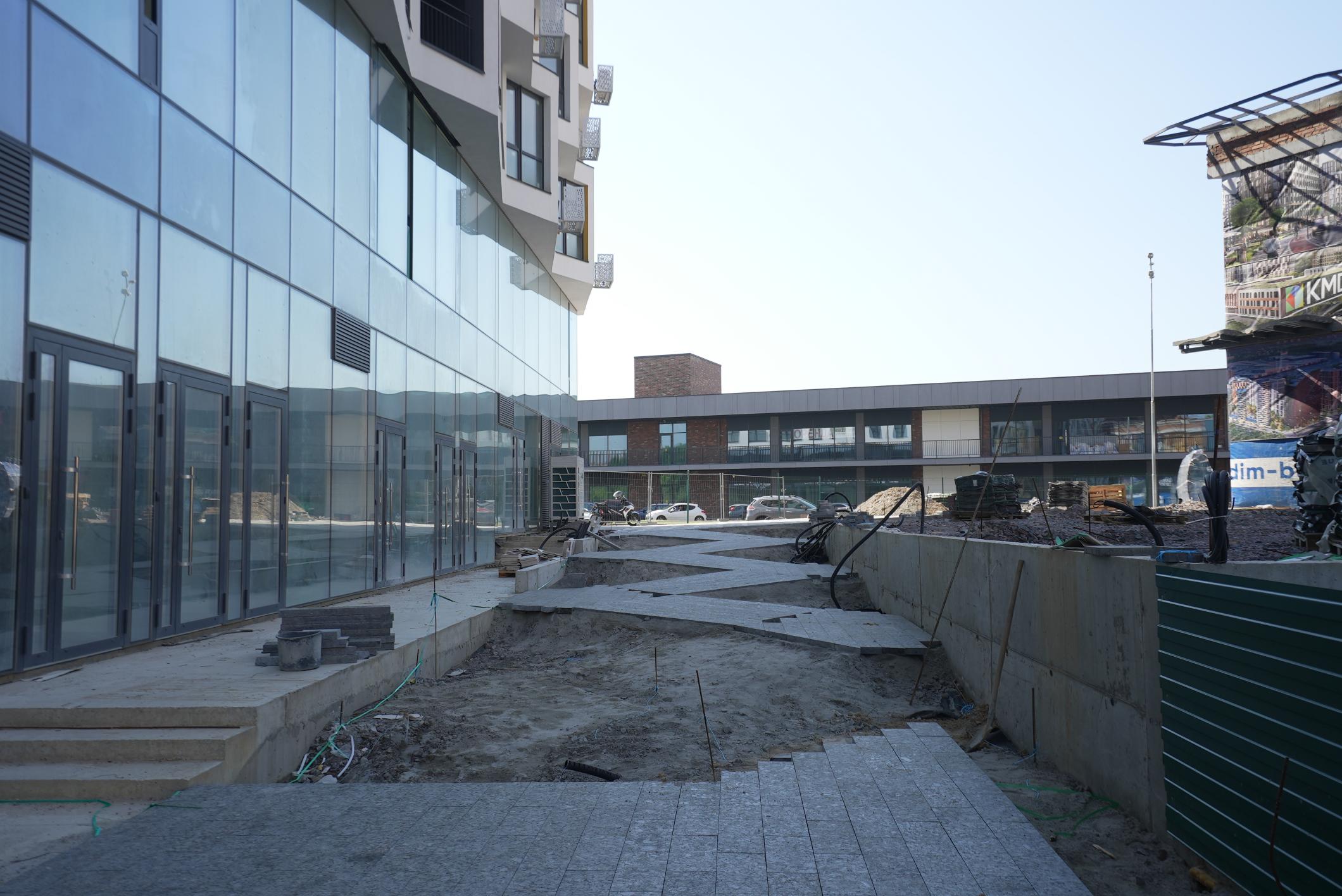

  • устройство благоустройства территории - 15%;
  • устройство систем ППГ, СПЗ - 85%;
  • устройство ТП-5 (каркас) - 90%;

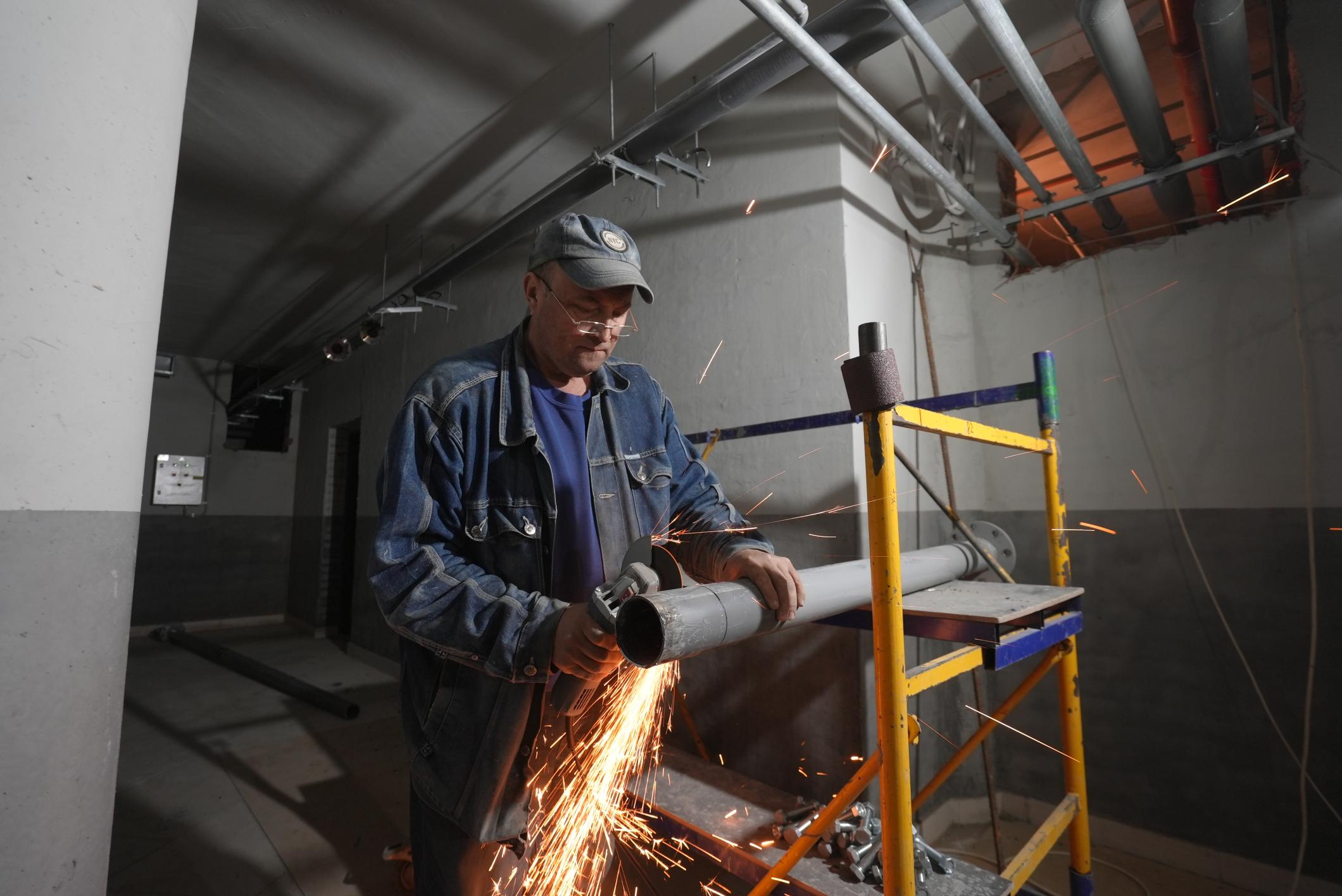

  • продолжаются работы по электромонтажу в парковке - 70.

Дом №4, секция 1:

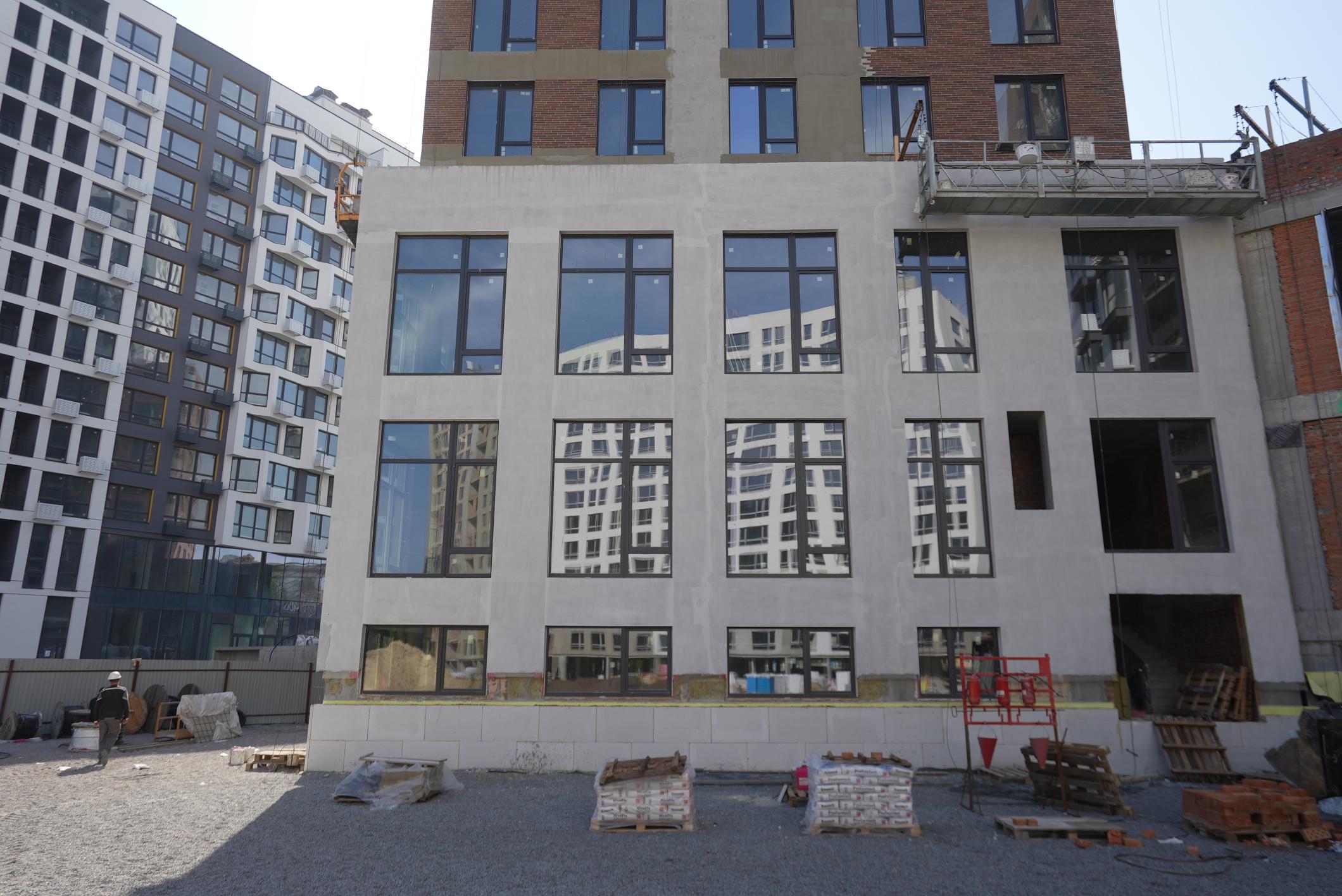

  • устройство отделки МОП с 3 по 13 этажи (нанесение стеклоткани на гипсокартонные потолки в МЗК, устройство керамического плинтуса и облицовка стен в лифтовом холле керамической плиткой) - 90%;
  • украшение фасадов ЛММ - 70%;
  • монтаж клапанов дымоудаления и подпирания воздуха в технических помещениях - 30%;

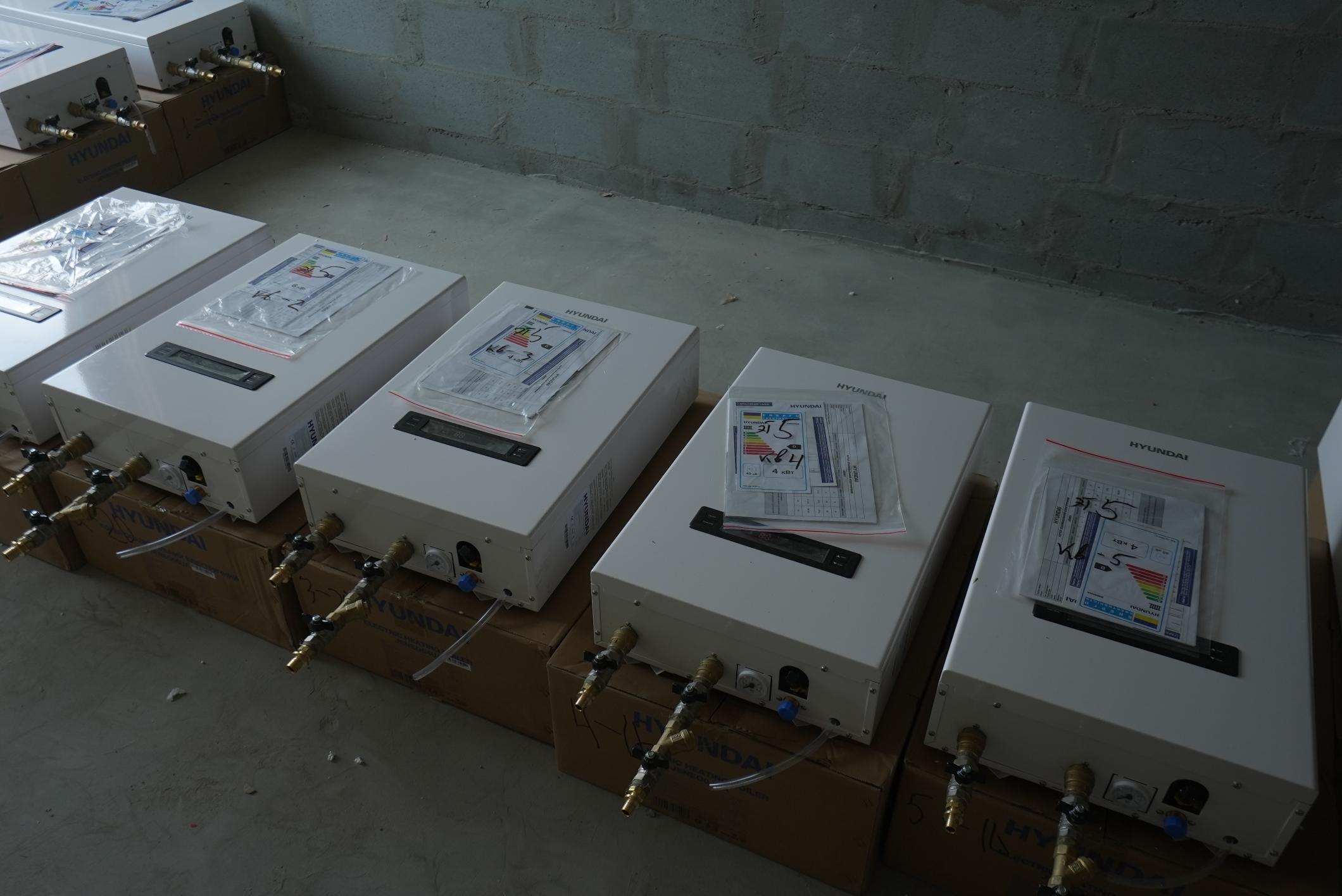

  • монтаж котлов - 100%;
  • монтаж металлических конструкций под криволинейный фасад СПОК - 100%;
  • монтаж алюминиевых конструкций под криволинейный фасад СПОК - 75%;
  • оснащение ПК шкафов в МОП - 100%;
  • устройство узлов учета квартир - 100%;
  • монтаж клапанов дымоудаления в квартирах - 100%;
  • прокладка слаботочных сетей на первом этаже - 60%;

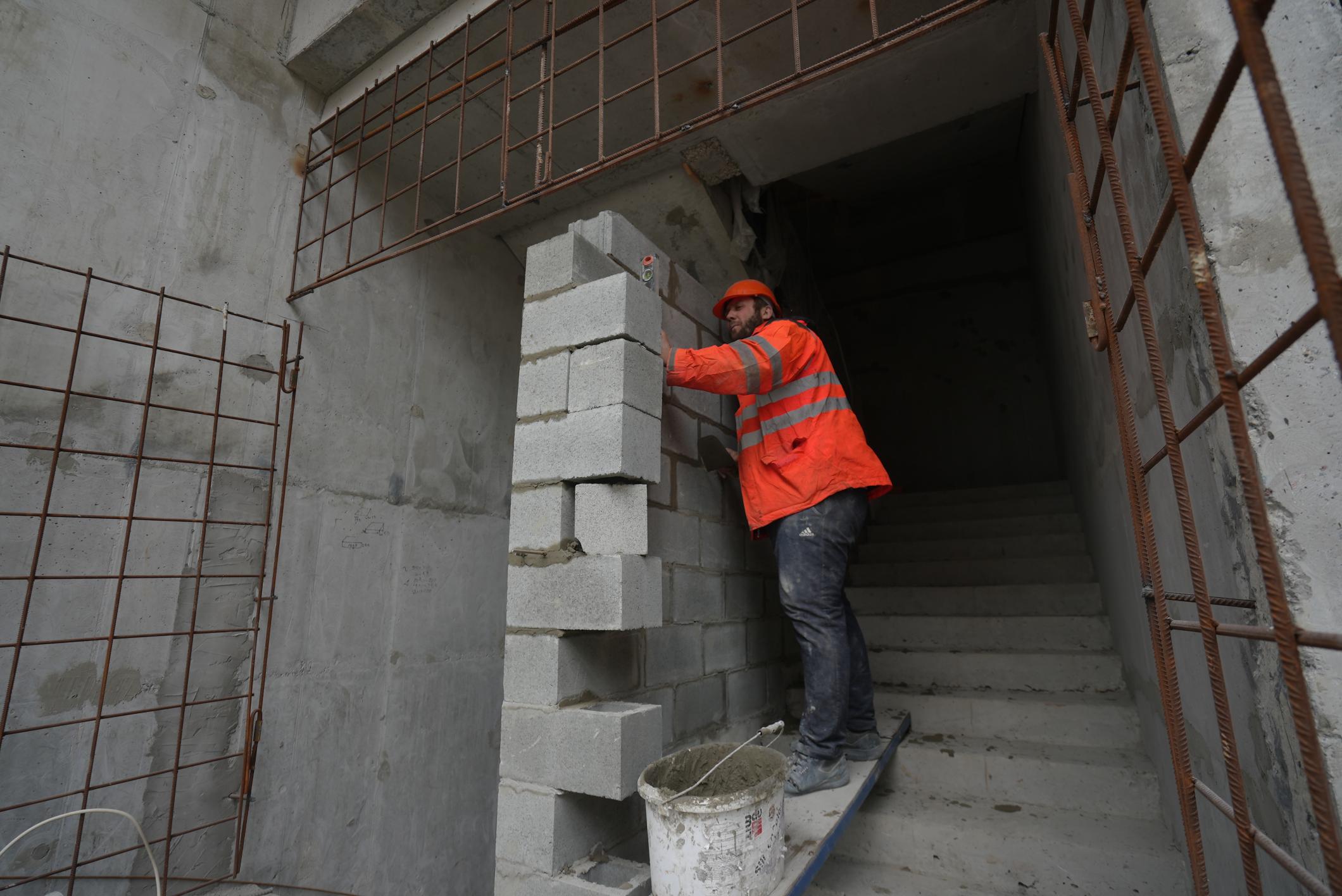

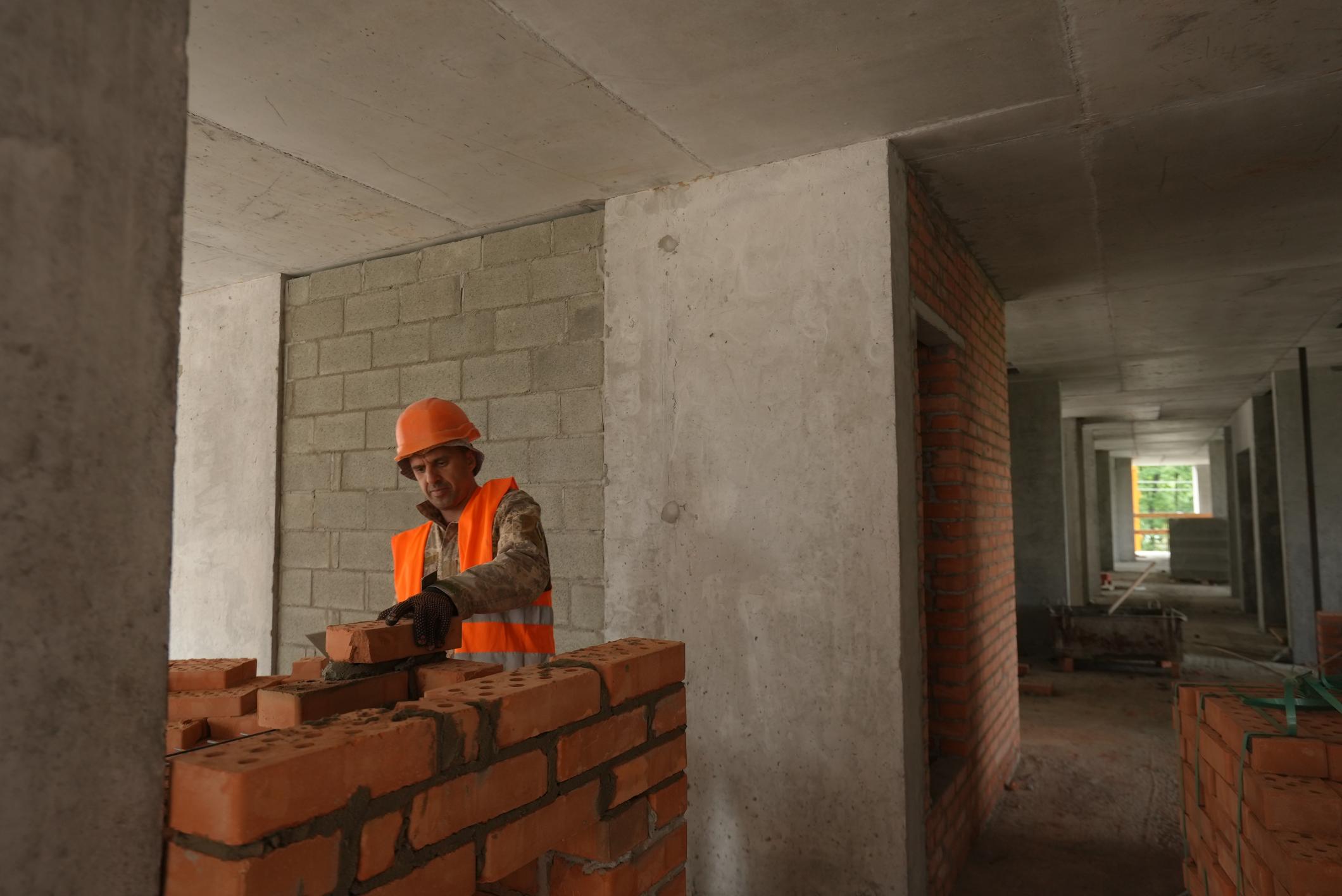

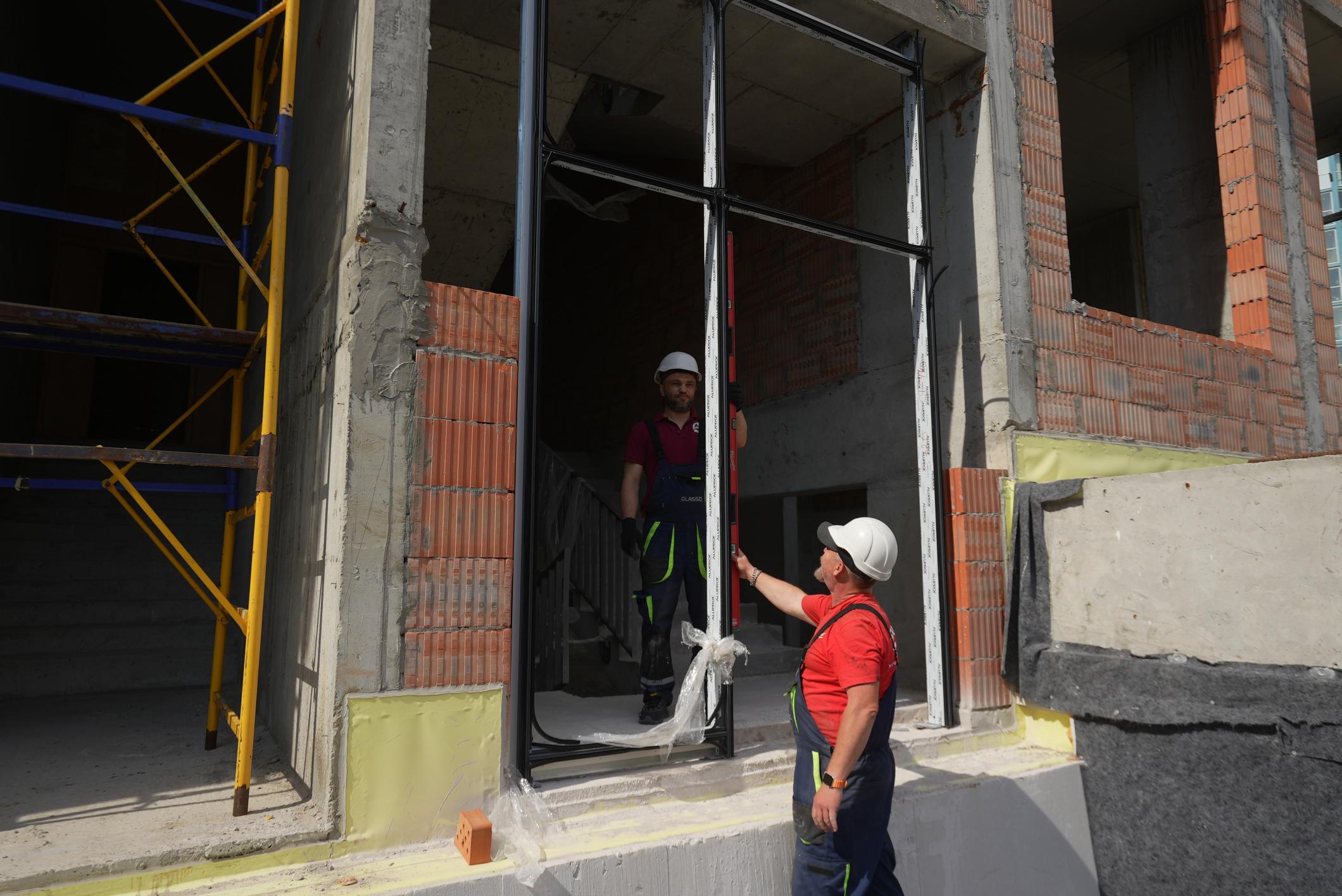

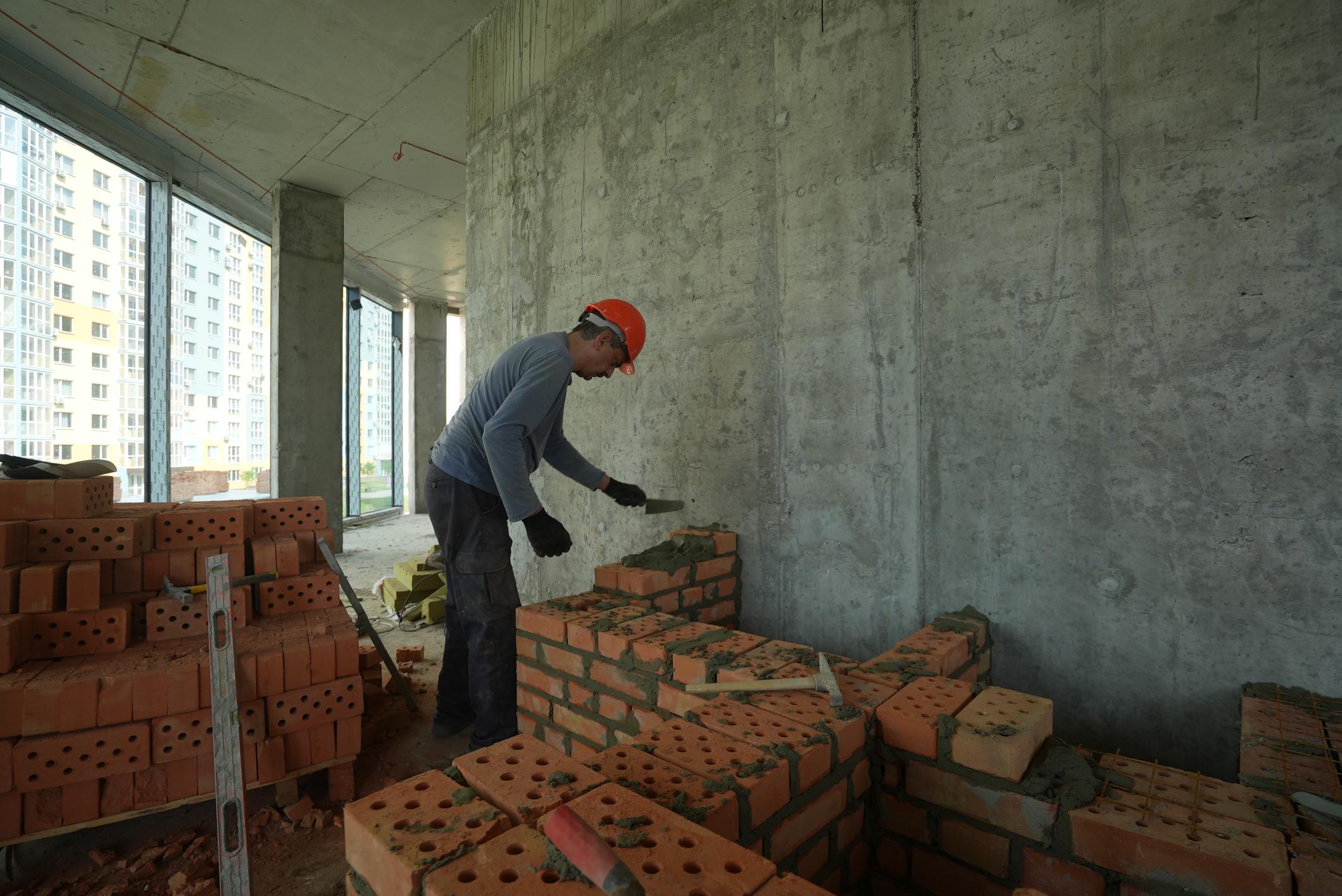

  • устройство кирпичной кладки на первом этаже - 55%.

Дом №4, секция 2:

  • украшение фасадов ЛММ - 80%;
  • устройство отделки МОП с 3 по 13 этажи (нанесение стеклоткани на гипсокартонные потолки в МОП, устройство керамического плинтуса и облицовка стен в лифтовом холле керамической плиткой) - 75%;
  • монтаж систем дымоудаления и вентиляции на первом этаже - 90%;

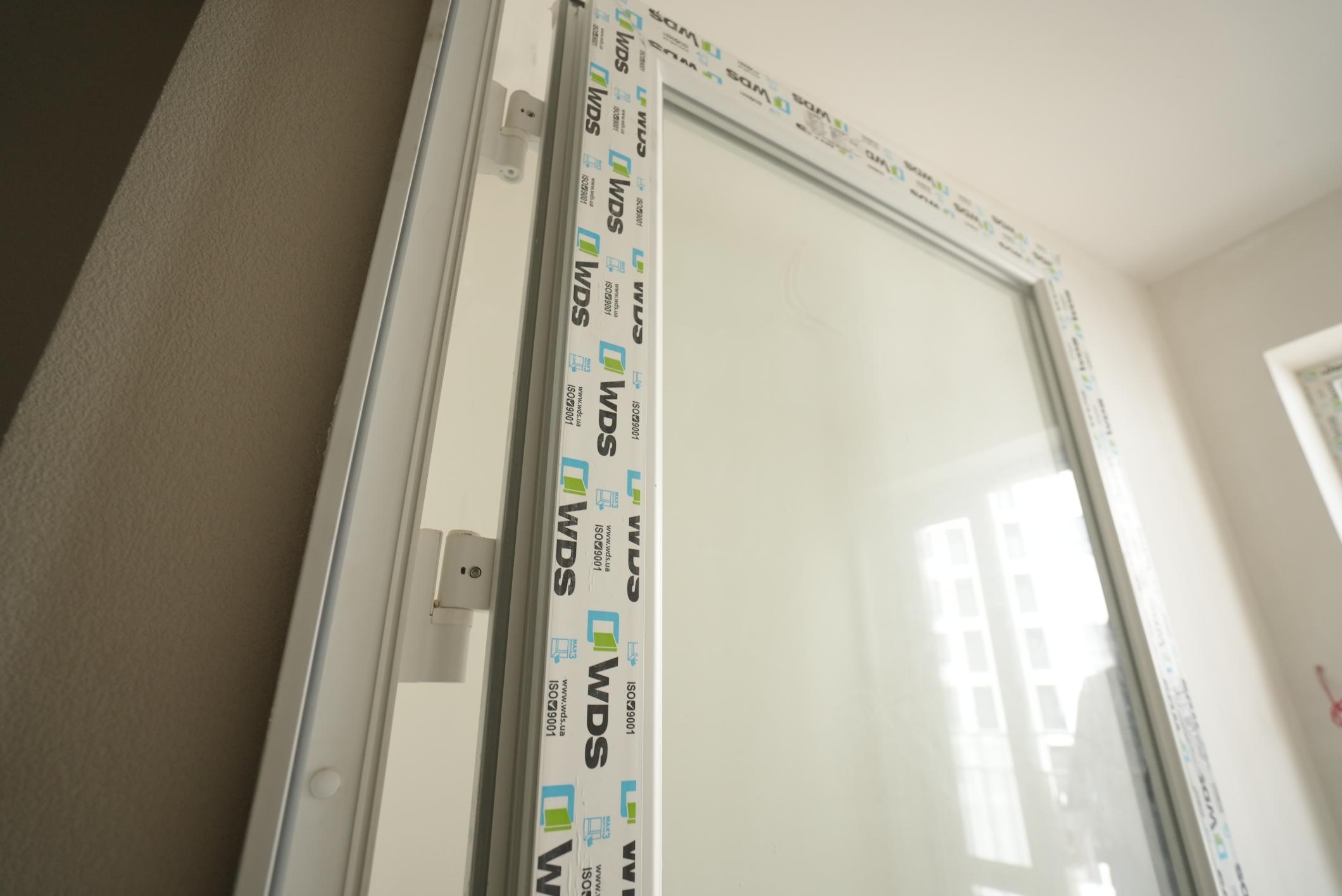

  • монтаж светопрозрачных ограждительных конструкций (СПОК) входной группы - 25%;
  • монтаж котлов отопления в квартирах с 3 по 13 этажи - 100%;
  • монтаж дверей в кладовые и технические помещения - 95%;
  • монтаж решеток на вентиляционных шахтах (крыша) - 100%;
  • монтаж металлических конструкций под криволинейный фасад СПОК - 100%;
  • монтаж алюминиевых конструкций под криволинейный фасад СПОК - 85%;
  • оснащение ПК шкафов в МОП - 100%;
  • устройство узлов учета квартир - 100%;
  • устройство кирпичной кладки на первом этаже - 60%.

Дом №4, секция 3:

  • устройство отделки МОП с 3 по 13 этажи (нанесение стеклоткани на гипсокартонные потолки в МОП, устройство керамического плинтуса и облицовка стен в лифтовом холле керамической плиткой) - 65%;
  • монтаж котлов отопления в квартирах с 3 по 13 этажи - 100%;
  • монтаж металлических конструкций под криволинейный фасад - 70%;
  • оснащение ПК шкафов в МОП - 100%;
  • устройство узлов учета квартир - 100%.

Дом №5, секция 1:

  • кладка вентиляционных шахт (крыша) - 90%.

Дом №5, секция 2:

  • устройство стен и перегородок 1 этаж - 95%.

Дом №5, секция 3:

  • устройство стен и перегородок на 2, 7, 12, 13 этажах - 35%.

Дом №6, секция 1:

  • устройство фасада - 10%.

Дом №6, секция 2:

  • устройство шумоизоляции пола перед устройством цементно-песчаной стяжки на 7-10 этажах - 100%;
  • устройство фасада - 65%;
  • монтаж систем ВК 1-14 этажи и ОВ 7-14 этажи - 100%;
  • электромонтажные работы на 5-7 этажах - 70%.
